湖南沅江市82天建成电网示范性储能电站

日期:2023-07-05    来源:沅江市发改局  作者:邓婷

国际储能网

2023
07/05
08:28
文章二维码

手机扫码看资讯

关键词: 储能电站 储能安全 储能行业

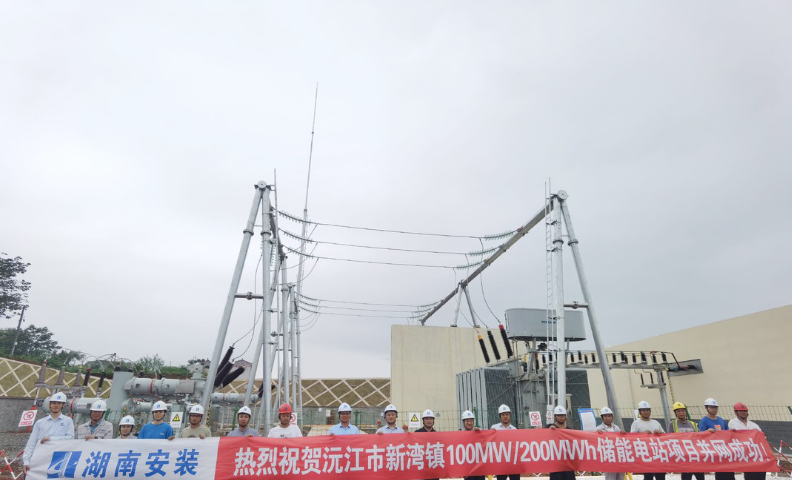

6月30日,湖南省工业设备安装有限公司首个自投自建的电网侧示范性储能电站——沅江市新湾镇100MW/200MWh储能项目顺利通过供电部门验收,全容量并网成功。

该项目位于湖南省沅江市新湾镇莲花村,占地面积约30亩,建设储能规模100MW/200MWh,总投资约4.5亿元,是湖南省国资委调研优秀项目,也是沅江市引进的重点能源项目,由湖南安装旗下湘安新能源公司投资建设。投运后项目每天可以为沅江市当地电网输送不低于20万度电量,将有效提高湖南电网调峰能力和电压稳定性,促进湘西北地区新能源消纳,是促进新旧动能转换的重要创新实践。

勠力同心

沅江新湾储能项目必须在6月30日实现全容量并网,从前期筹备到全容量并网,不到三个月的工期,又逢夏季高温酷暑,工期紧、任务重、责任大,这无疑是一场必须打赢的攻坚战。

沅江市发改、电力、自然资源、规划、住建、消防、林业等相关部门单位,全力优化营商环境,主动靠前服务,现场集中办公,不到五天时间就办理完了项目建设所有相关手续。帮助建设单位现场协调解决了进场道路变更、送出工程路径变更、场地狭小等施工难题。并和建设单位共同开展党员突击队认领责任区活动,盯紧项目安全、质量标准,实现“提速度、保安全、高质量”建设。

沅江速度

4月9日开展前期工作,5月31日吊装首台储能一体机预制舱,6月26日顺利实现倒送电,6月30日实现全容量并网,目前运行良好,相关后续工作正在加紧进行。

82天时间,沅江速度,一座100MW/200MWh储能电站拔地而起,建设周期刷新行业纪录。

争分夺秒与时间赛跑,是这个项目的真实写照。


返回 国际储能网 首页

能源资讯一手掌握,关注 "储能头条" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
