广东梅州抽水蓄能电站二期首台机组发电工况甩100%负荷一次成功

日期:2025-06-13    来源:南网储能  作者:张沛潇 张超

国际储能网

2025
06/13
09:07
文章二维码

手机扫码看资讯

关键词: 南网储能 抽水蓄能电站 新型电力系统

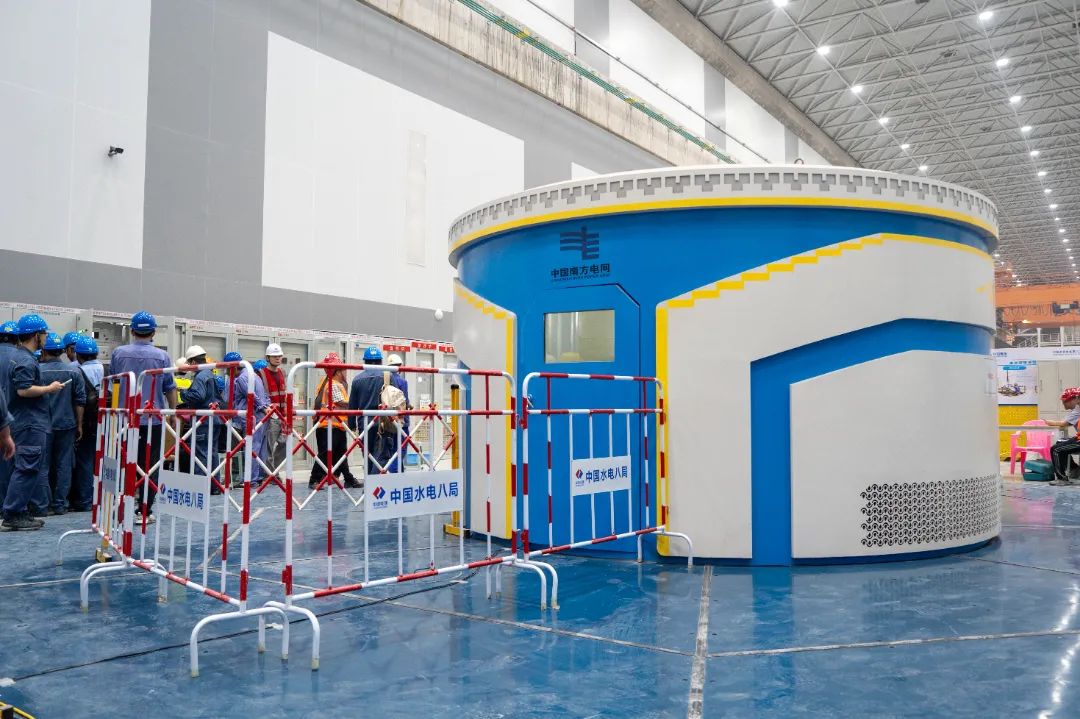

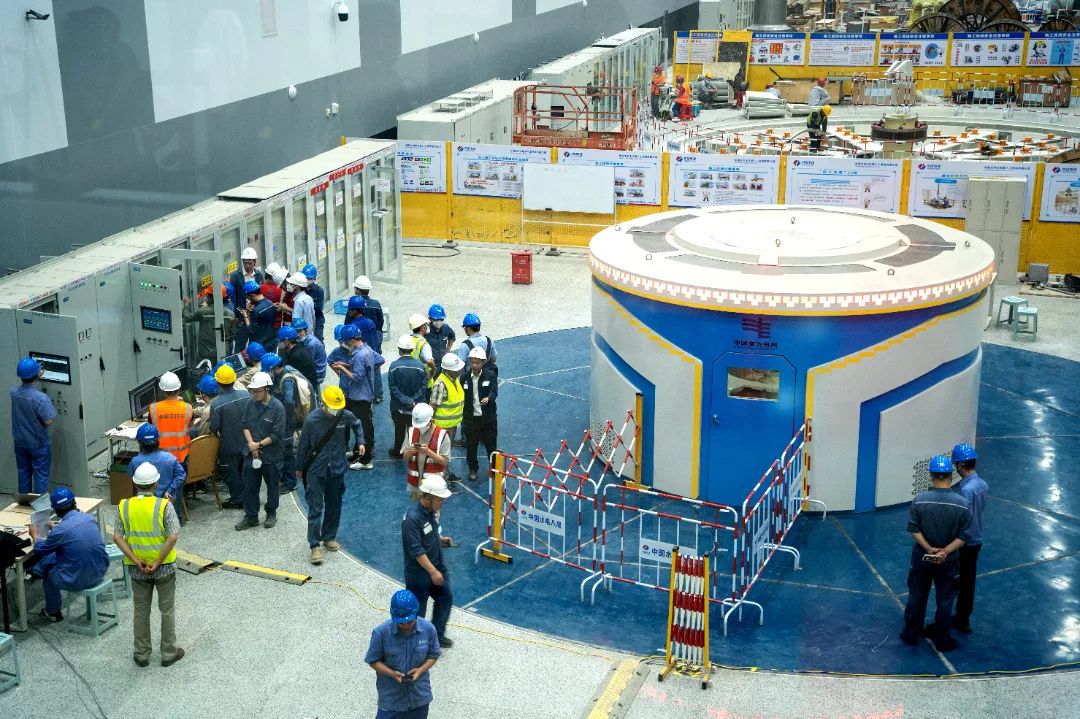

6月12日上午10时,在甩25%、50%、75%负荷顺利完成后,广东梅州抽水蓄能电站二期首台机组5号机发电工况甩100%负荷一次成功。逐级甩负荷试验期间,机组运行平稳,机组振动、摆度、转速上升率、蜗壳及尾水管压力等检测指标数据结果均满足计算要求,为电站长期安全稳定运行提供了试验依据。

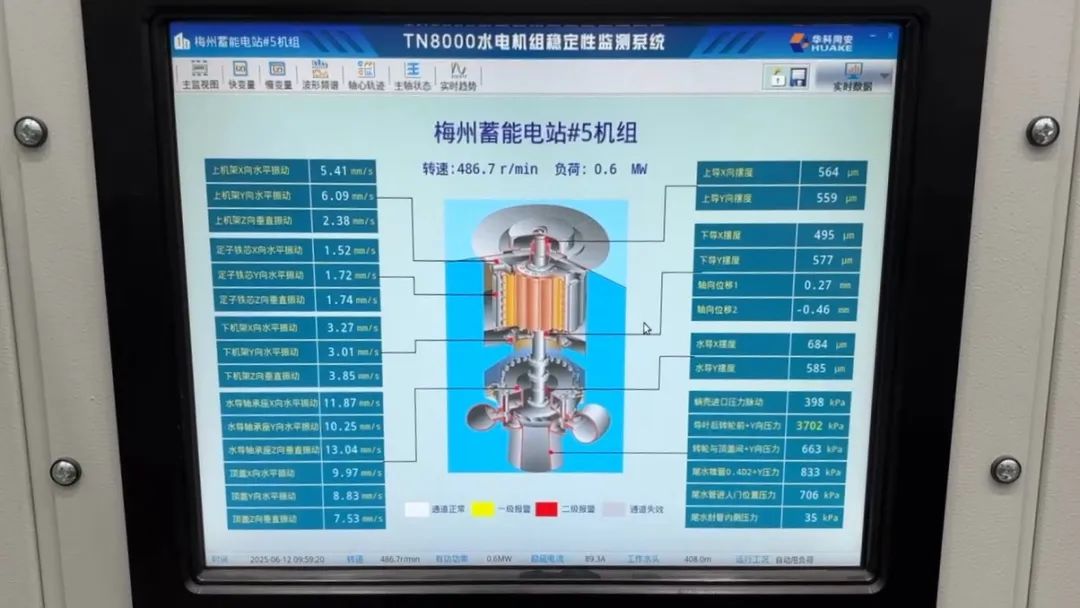

抽蓄机组甩负荷是对机组各系统的综合大考,是机组并网后开展的风险最大试验,也是评价机组能否满足调节保证计算和设备指标的关键试验。本次甩负荷以安稳装置动作触发电气事故停机(ESD),试验过程检测了保护跳机动作逻辑、蜗壳最大压力、尾水压力及转速上升曲线等,甩负荷后机组最大转速为490.5 r/min,为机组额定转速的130.8%,机组保护动作正常,机组停机流程正常。试验前,在试运行指挥部的精心组织下,各专业人员严格按照调试方案组织试验过程各项检查验收工作,确保了机组甩负荷试验安全有序进行。

梅蓄二期自进入整组启动调试工作以来,稳步推进各项动态试验,各单位人员一丝不苟、精诚合作,先后顺利完成了调速器和励磁系统试验、抽水调相工况试验、发电空载和负载试验等。接下来将按调试大纲开展泵工况试验、涉网试验等,确保机组按期投入考核试运行。


据悉,梅蓄二期#6、#7、#8三台机组的安装及调试工作也在紧凑有序开展,计划6月中旬启动#6机组调速器静态试验,月底前完成#6机组主变充电。作为“十四五”粤港澳大湾区首个抽水蓄能工程,电站将于7月实现首台机组投产,年底全面建成投产,推进粤港澳大湾区在运抽蓄规模突破1000万千瓦,为广东经济社会发展全面绿色转型提供积极助力。

返回 国际储能网 首页

能源资讯一手掌握,关注 "储能头条" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
