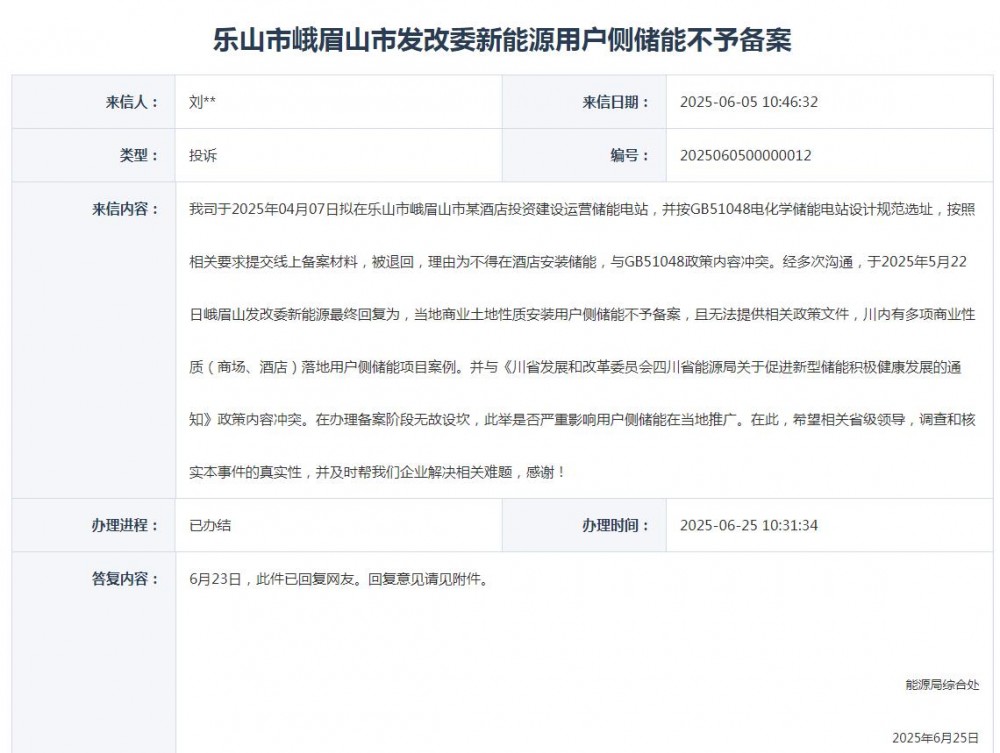

日前,有用户向四川乐山市发改委投诉新能源用户侧储能不予备案的问题。
该用户表示,我司于2025年04月07日拟在乐山市峨眉山市某酒店投资建设运营储能电站,并按GB51048电化学储能电站设计规范选址,按照相关要求提交线上备案材料,被退回,理由为不得在酒店安装储能,与GB51048政策内容冲突。经多次沟通,于2025年5月22日峨眉山发改委新能源最终回复为,当地商业土地性质安装用户侧储能不予备案,且无法提供相关政策文件。

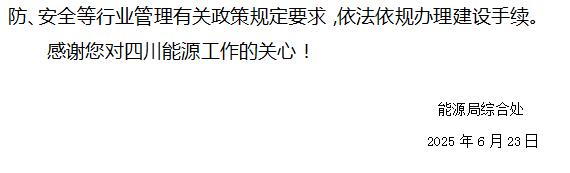

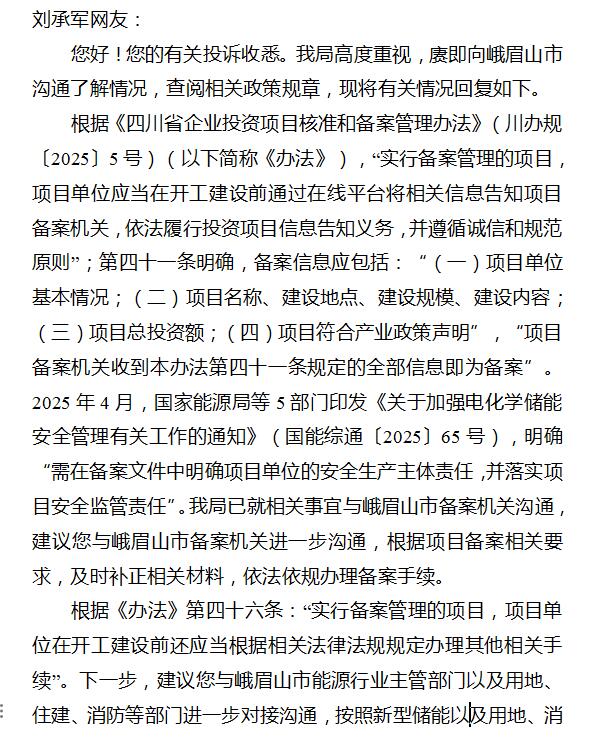

四川省发改委在回复时表示,2025年4月,国家能源局等5部门印发《关于加强电化学储能安全管理有关工作的通知》(国能综通〔2025〕65号),明确“需在备案文件中明确项目单位的安全生产主体责任,并落实项目安全监管责任”。四川省发改委已就相关事宜与峨眉山市备案机关沟通,建议您与峨眉山市备案机关进一步沟通,根据项目备案相关要求,及时补正相关材料,依法依规办理备案手续。
乐山市峨眉山市发改委新能源用户侧储能不予备案
附件:
