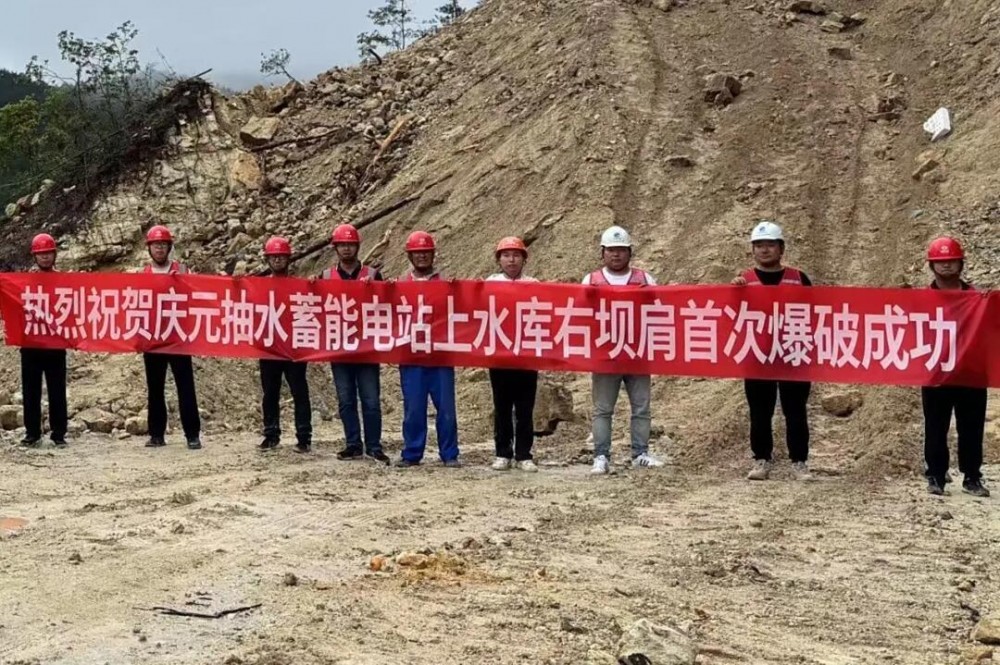

7月11日,浙江省庆元抽水蓄能电站迎来建设进程中的重要里程碑——上库大坝右坝肩首次爆破作业精准实施、顺利完成。
上水库正常蓄水位1185.00m,死水位1164.00m,调节库容980万m³,控制流域面积4.04km²。大坝为混凝土面板堆石坝,坝顶高程1189.00m,最大坝高55.8m,坝顶长185m、宽10m。
为确保首次爆破“一击成功”,施工团队前期进行了全方位精密筹备。从地质勘察数据的反复核验到爆破方案的评审论证,每一个环节都力求精准。施工过程中,团队严格遵循“精准可控、安全高效”的原则,采用露天潜孔钻机进行石方梯段造孔,结合毫秒微差爆破、预裂爆破等技术,实现了爆破范围、震动幅度与岩块粒径的精准调控。
此次右坝肩首次爆破的成功实施,不仅验证了前期勘察设计与施工方案的科学性,更积累了宝贵的爆破技术参数,为后续上水库大坝坝肩及坝基开挖提供了重要技术支撑。
下一步,项目团队将以此为起点,继续秉持“精益求精,勇攀高峰”的管理理念,不断优化爆破设计方案,在严格遵循施工规范与技术标准的前提下,全力打造大坝开挖质量示范样板,确保上水库大坝工程稳步推进,实现安全、质量与进度的有机统一,为庆元抽水蓄能电站早日投产发电奠定坚实基础。
