2025年6月24日,江苏盐城清能万帮储能电站与悦达东台弶港储能电站顺利实现全容量并网,为苏北地区储能产业发展注入新动能。深圳南瑞作为核心设备与系统集成供应方,为项目建设与并网运行提供了坚实保障,展现出卓越的履约能力与专业实力。
打造区域储能样板工程
赋能绿色能源转型
清能万帮储能电站位于盐城市经开区,容量150MW/300MWh,占地30亩,总投资4亿元,年放电量达1.12亿千瓦时,可满足60万户家庭的月度用电需求,年减排二氧化碳约10万吨。
悦达东台弶港储能电站位于东台市弶港镇,容量100MW/200MWh,总投资2.6亿元,可满足40万户家庭用电需求。
两座电站共同构建苏北区域共享储能集群,优化电网结构,提升新能源消纳能力,成为区域绿色低碳转型的重要支撑。
深圳南瑞全链路保障
提供一体化系统解决方案
深圳南瑞在两个项目中承担关键角色,合同总额达4408万元,涵盖整套预制舱、主变、SVG、高低压开关柜等一次设备及完整二次综合自动化系统。依托“设备+服务”一体化方案,为项目安全、高效并网提供了全链路保障。

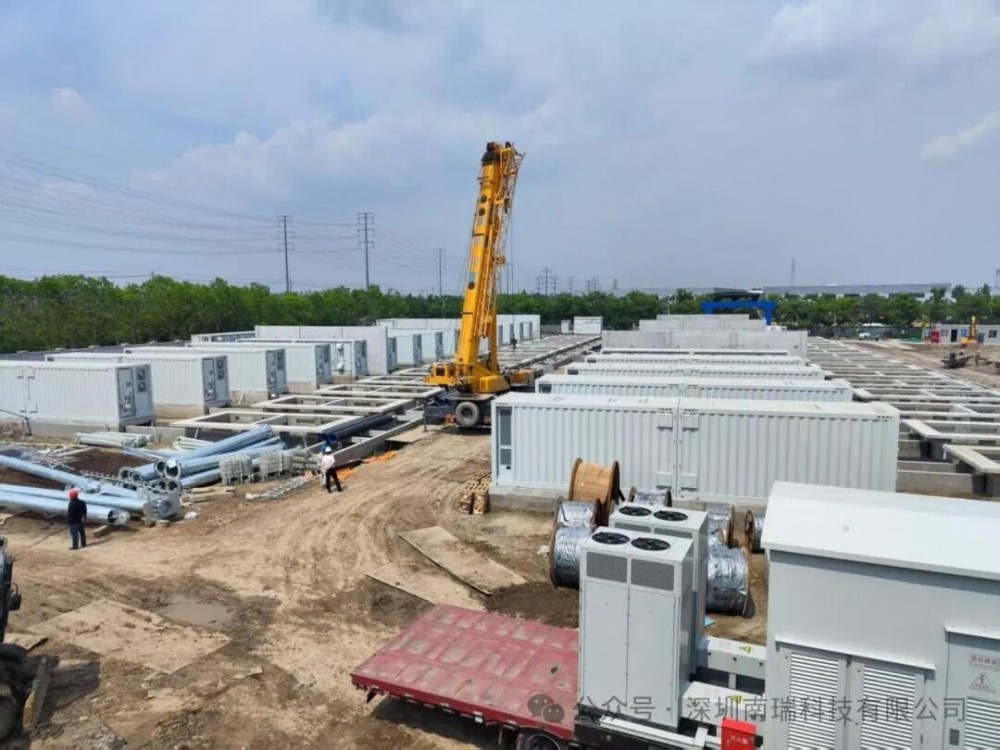

项目实施过程中,公司各业务条线紧密协同、快速响应,从设备设计、制造、运输到现场安装与系统调试,环环相扣、无缝衔接,高质量、高效率完成全部节点任务。
多部门通力协作,高效攻坚保交付
作为苏北区域重点能源项目,两座储能电站工期临近,并网时间紧凑。留给项目履约执行的时间都很短。对项目的履约协同提出了更高要求。深圳南瑞精准响应客户节奏,充分发挥营销中心与产业单位的协同优势,在各节点周期时间的压缩和关键节点的攻坚克难中发挥了重要作用。
在营销环节,由江苏营销部赵王睿喆牵头对接精准把握客户需求,快速推动项目方案敲定与合同落地,为后续项目执行争取宝贵时间。产业单位由技术支持部刘宜章组织履约团队高效统筹图纸确认、生产排期与物流调度,仅用一个多月便完成全站一二次设备的集中交付,为现场建设提供有力保障。
在执行过程中,由工程部张齐牵头组织售后履约团队,周翔、杜林主动对接相关单位,面对雨季施工、现场设备到货协同困难、调试周期短等多重挑战,履约团队密切协同、灵活应对,确保设备如期进场、顺利就位。高效推进项目进度,精准把握关键窗口期。付威翔、石鹏飞等技术人员连续奋战,即便节假日也坚守一线,提前完成系统配置和联调验收,助力项目顺利实现送电目标。
全容量并网顺利达成
客户高度认可南瑞实力

在南瑞团队的通力协作与专业执行下,项目于6月15日实现倒送电,6月24日全面完成并网运行。客户单位先后发来表扬信,对项目团队的专业素养、履约效率与服务能力给予高度评价。
此次双站并网不仅进一步验证了深圳南瑞在储能领域的系统集成与服务能力,也展示了公司“设备+服务”一体化解决方案的可靠性。未来,深圳南瑞将持续深耕新能源赛道,助力构建新型电力系统,为绿色低碳发展贡献南瑞力量。
