“倒计时,3、2、1”,在紧张而有序的氛围中,耐压电晕声逐渐降低,随着最后一声电晕声的消散,梅蓄二期500kV GIS最后1个间隔交流耐压试验圆满成功。在梅蓄二期500kV GIS试验成功的背后,启鸣数智公司技术团队发挥了关键作用。

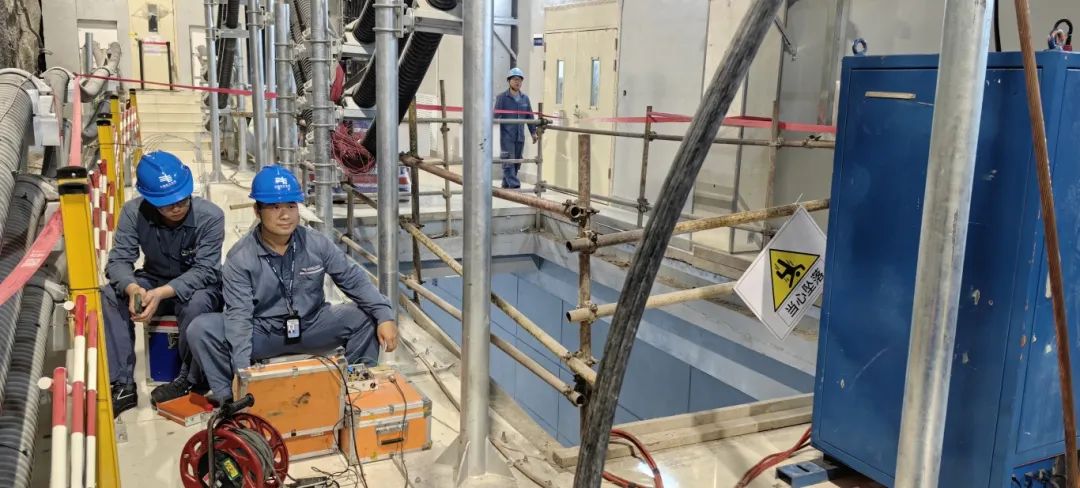

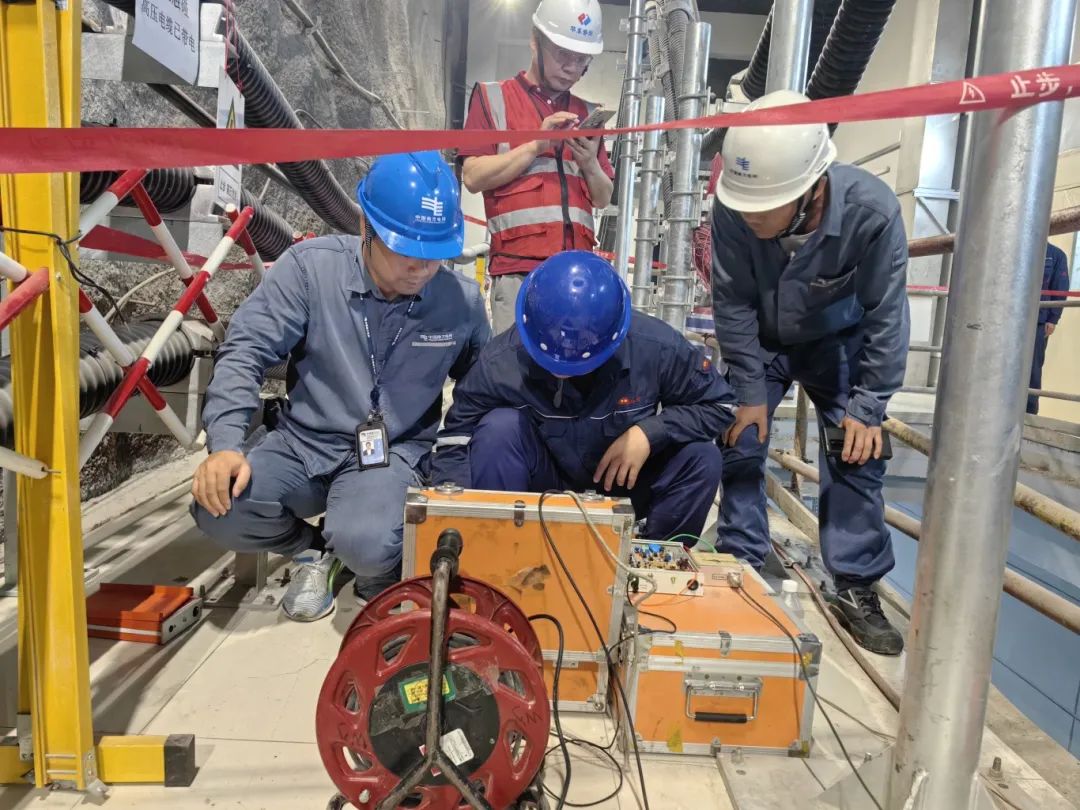

近日,应梅蓄二期、南宁蓄能电站GIS安装单位的迫切需求,启鸣数智公司高压试验团队克服人员紧缺、技改任务交织困难,承担了两座电站地下GIS交流耐压试验支持服务。在试验过程中,试验团队面临作业环境复杂、空间极度狭小、设备结构特殊以及工期异常紧张等制约因素,凭借丰富的现场试验经验和高超的技术技能水平迎难而上,分阶段顺利开展了地下厂房GIS交流耐压试验。

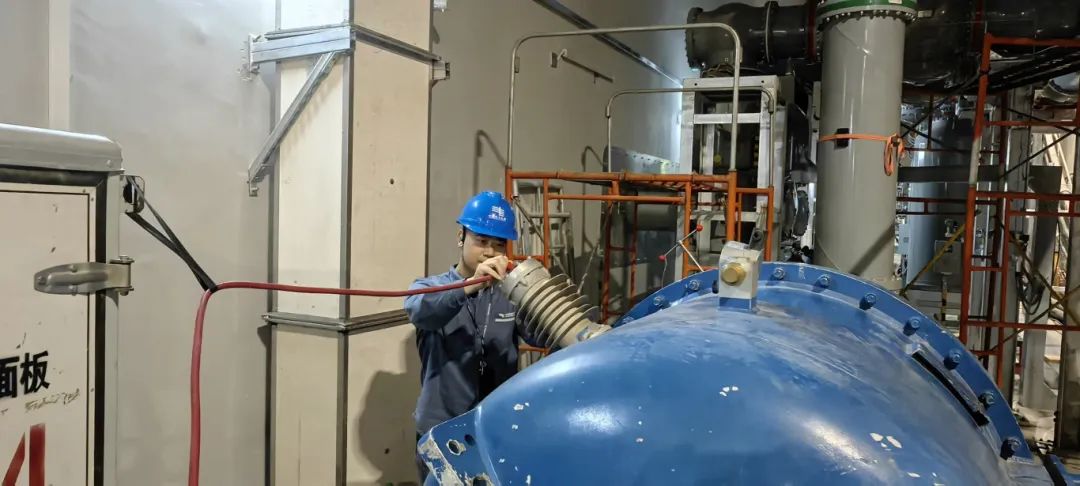

值得一提的是,在南宁抽蓄电站地下厂房首个间隔交流耐压试验时,因一次设备结构偏差出现了新的难题。试验工装和一次设备接口不匹配,要厂家重新生产试验工装已远远无法满足紧张的工期要求。在这千钧一发之际,经验丰富的领军专家蒋军抽丝剥茧般地对问题进行分析,在精密核对接口尺寸后,大胆创新,提出可以采用不锈钢管代替试验导体的方案。随后,团队就地取材,自主加工,成功实现了试验接口的精准对接。这一创新举措保障了南宁500kV接入系统倒送电如期完成。
在抽水蓄能电站建设运维里,地下厂房GIS室的空间条件向来是一大挑战。地下厂房GIS室的逼仄空间,一直是开展GIS交流耐压试验的“紧箍咒”,常规交流耐压试验设备因无法满足空间距离要求而难以施展拳脚。试验团队敏锐地察觉到这一行业痛点后,开始致力于气体绝缘全封闭式交流耐压设备的研究,经过不懈努力,自行设计的交流耐压设备应运而生。该设备于2019年在广蓄A厂大修中首次投入应用,为地下超高压耐压试验开辟新径;2021年,这一创新成果更是在三峡集团长龙山抽蓄应用,打响了南网储能公司高压试验“走出去”的第一枪;2024年,“基于全封闭绝缘和脉冲电流法局放测试的GIS交流耐压试验”在南方电网公司举行的全网高电压大会上分享。
近年来,试验团队新增掌握多项复杂试验能力,练就了大型抽水蓄能机组动平衡试验、脉冲电流法局放测试GIS交流耐压试验、变压器感应耐压试验等行业领先的独门绝技,新增掌握10余项核心试验技能,国家CNAS授权达到近40项,将公司试验自主率提升至98%以上。试验团队将继续保持自主攻坚,不断提升大型复杂试验的自主能力,牢牢把核心技术掌握在自己手里,打造敢于斗争善于斗争作风过硬的南网储能试验队伍。
