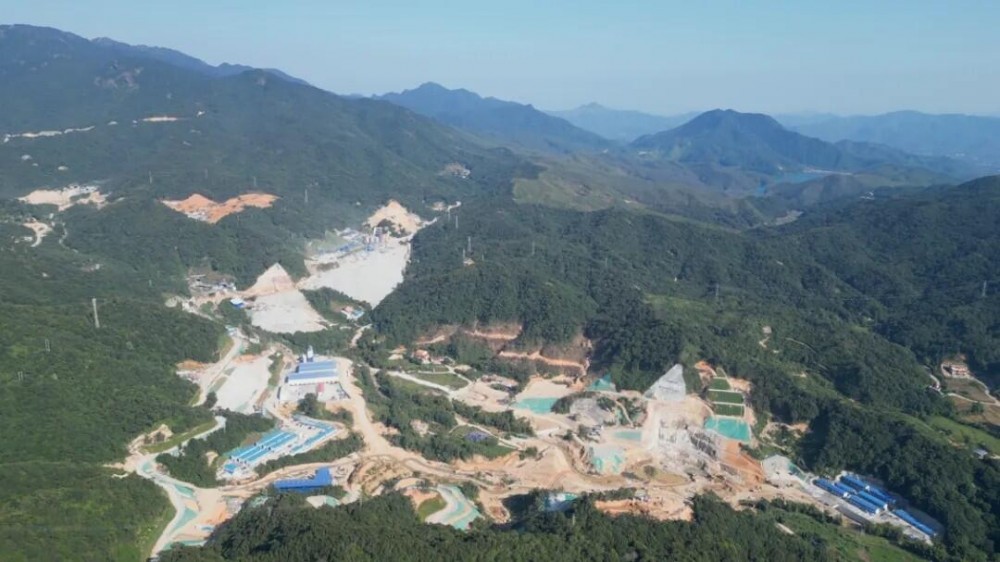

近日,南网储能惠州中洞抽水蓄能电站排风2号竖井开挖施工圆满完成,标志着地下厂房施工期通风系统基本完成,为保障厂房区域地下洞室群空气流通、气体质量奠定了基础。

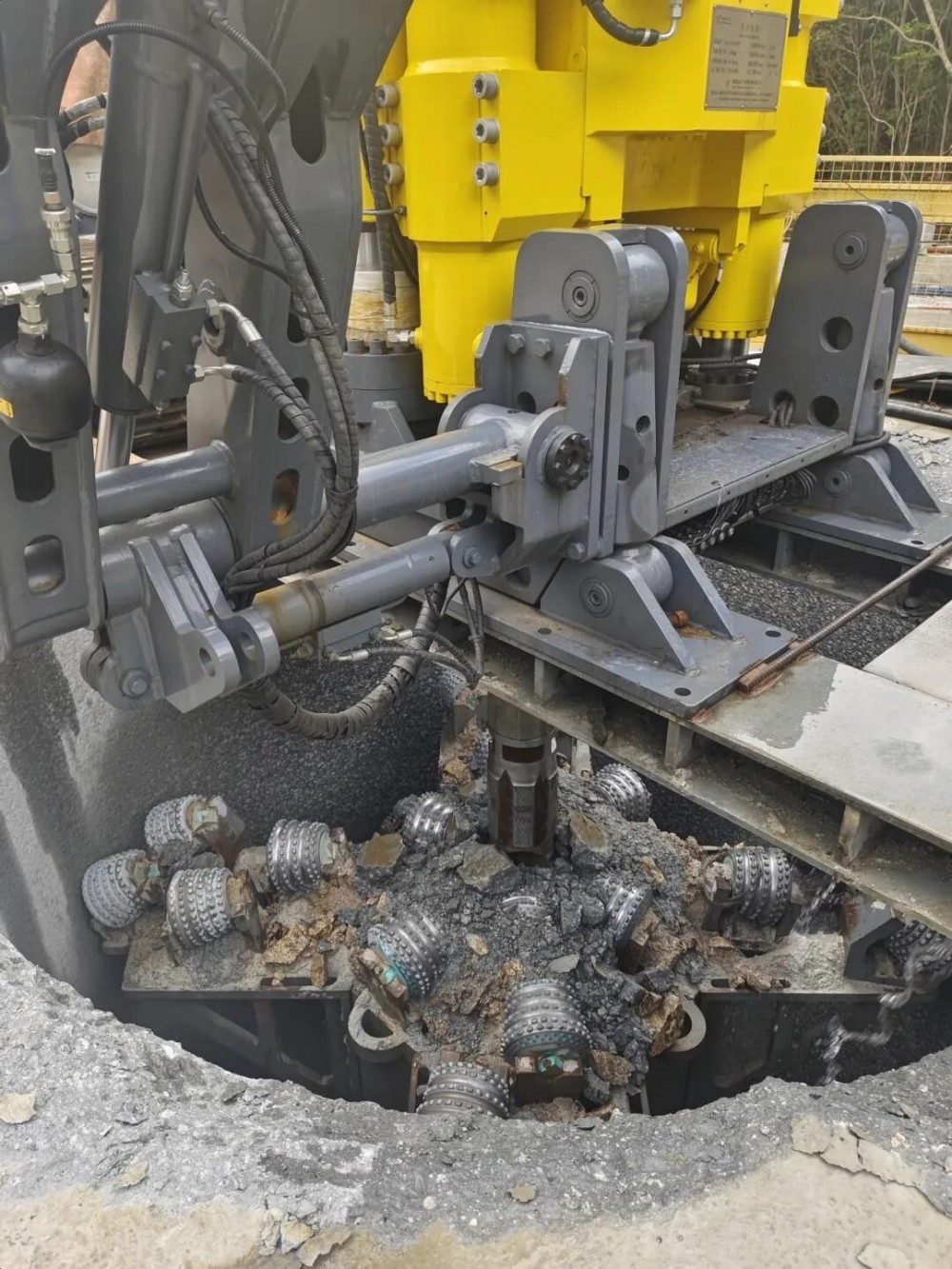

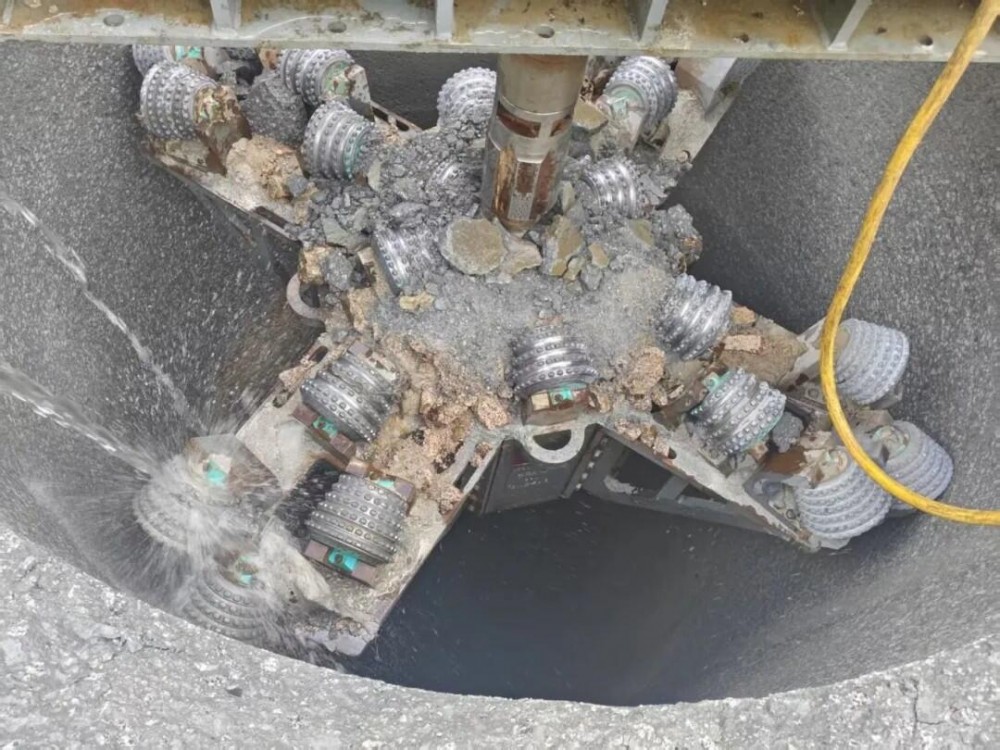

惠州中洞抽水蓄能电站排风竖井采用直径4m的双竖井布置,单条竖井长度为318.72m,下部通过排风平洞与通风兼安全洞相连通,围岩条件以二、三类为主。两条排风竖井开挖过程中使用AT-4000L天井钻机一次反拉成型,大大提高了竖井施工的机械化程度和作业效率,相比传统钻爆开挖方法全程无需人员下井施工,大幅降低了作业人员劳动强度和作业风险系数,提高了施工本质安全。
排风2号竖井于2025年4月21日启动导孔开挖,5月10日导孔施工结束,5月26日启动反向扩挖,7月23日完成反向扩挖,反向扩挖平均日开挖进尺5.4m。反井钻机开挖完成后,采用大孔径三维全景超高清电视成像仪对竖井进行全景数字成像,探明排风竖井井内围岩情况,进而确定对竖井不同洞段采取的有针对性的支护措施,保证施工期及运行期安全。
排风2号竖井开挖施工圆满完成,是惠州中洞项目近期继引水中斜井开挖完成后,斜竖井施工取得的又一关键进展。中洞业主项目部将继续严格落实建管公司部署,聚焦中洞项目斜竖井施工核心任务,强化责任落实与技术创新,科学统筹施工计划,全力保障工程节点按时推进。
