辽宁太子河抽水蓄能电站进厂交通洞进洞突破500米

日期:2025-08-18    来源:中国葛洲坝集团第二工程有限公司

国际储能网

2025
08/18
09:57
文章二维码

手机扫码看资讯

关键词: 抽水蓄能 储能项目 水电项目

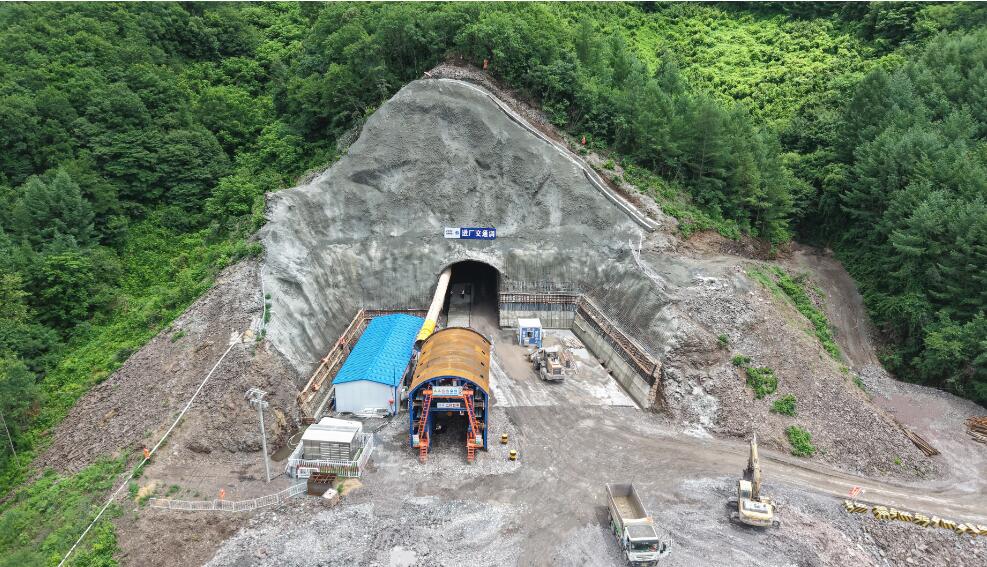

8月7日,辽宁太子河抽水蓄能电站进厂交通洞进洞突破500米,为工程后续推进奠定了基础。

该进厂交通洞洞口位于下水库拦河坝右坝肩上游侧Y2公路旁,洞线全长1706.8米,从厂房的下游边墙垂直进入安装间,洞口高程为260米,安装间侧高程为163米,平均纵坡5.7%,洞身断面采用城门洞型,净断面尺寸8米*8.5米。

自今年3月16日洞身段首爆施工以来,项目部以关键线路为核心,持续优化爆破设计方案,动态调配人力、设备等资源,先后克服征地拆迁、渣场容量不足等难题,实现进尺逐月攀升,此次进厂交通洞突破500米进尺,为年度计划目标的顺利实现奠定了坚实基础。
