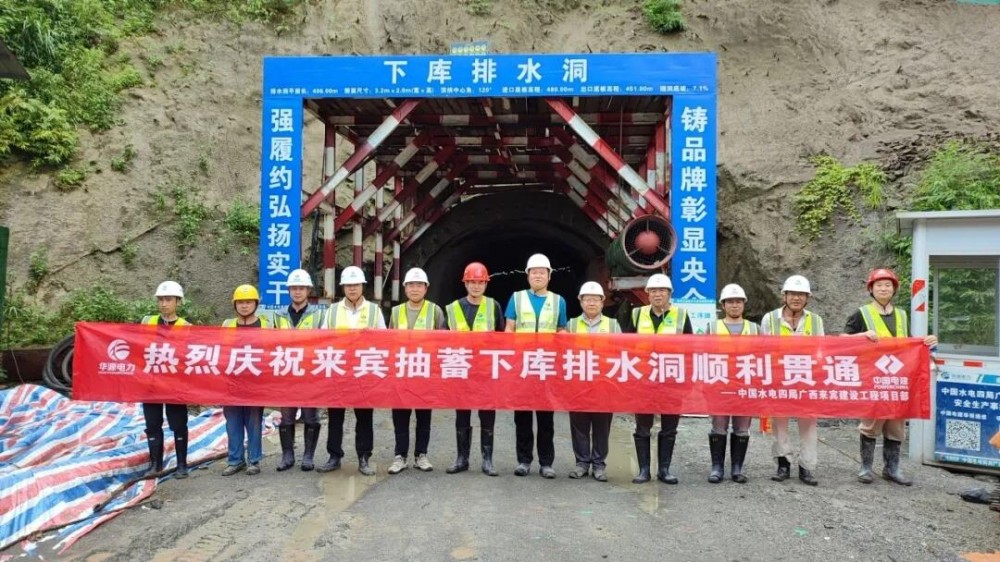

8月19日,广西来宾抽水蓄能电站下库排水洞顺利贯通,为后续输水系统、厂房建设及设备安装奠定了坚实基础。

据悉,广西来宾抽水蓄能电站是国家抽水蓄能中长期发展规划“十四五”期间广西重点实施项目。电站建成后主要承担广西电力系统调峰、填谷、储能、调频、调相和紧急事故备用等任务,能够有效的提高地方清洁能源的综合利用率,降低系统能耗,有效确保电力系统安全稳定运行,提高电网的可靠性,促进当地经济社会发展。

下库排水洞平面长406米,城门洞型,断面尺寸为3.20米×2.90米(宽×高),位于Y1号道路桩号K2+000附近左侧冲沟中,距离Y1号道路直线距离约700米,排水洞将支沟来水引入旁边的主沟,便于下水库工程区砂石加工系统、混凝土生产系统施工场地的填筑及排水。由于洞室断面狭小,且沿线地质条件复杂,Ⅳ类、Ⅴ类围岩占比较高,施工难度极大。

为确保下库排水洞顺利开挖并实现贯通,项目部采取了一系列行之有效的举措。在开挖控制方面,严格执行“短进尺+弱爆破”,同时采用光面爆破技术,减少爆破振动对围岩的二次干扰;在支护环节,遵循“一炮一支护”原则,每循环开挖后立即实施“喷射混凝土+钢筋网+系统锚杆+型钢拱架”组合支护,确保岩面快速封闭;为提高施工质量,项目部通过“固定班组+定向培训”模式,专项培训提升施工人员对Ⅳ、Ⅴ类围岩的施工技能,固定作业班组以增强熟练度,固定标准化流程缩短工序衔接时间。

下一步,项目部将紧盯后续衬砌作业这一关键任务,强化安全质量管理,严格把控每一道工序,确保工程质量过硬,助力广西来宾抽水蓄能电站早日建成投产,为地区经济发展与能源事业进步贡献力量。
