中标 | 1.18-1.2元/Wh!广东100MW/200MWh储能EPC中标候选人公示!

日期:2025-09-29    来源:储能头条

国际储能网

2025
09/29
08:36
文章二维码

手机扫码看资讯

关键词: 磷酸铁锂电池 储能电站 储能示范项目

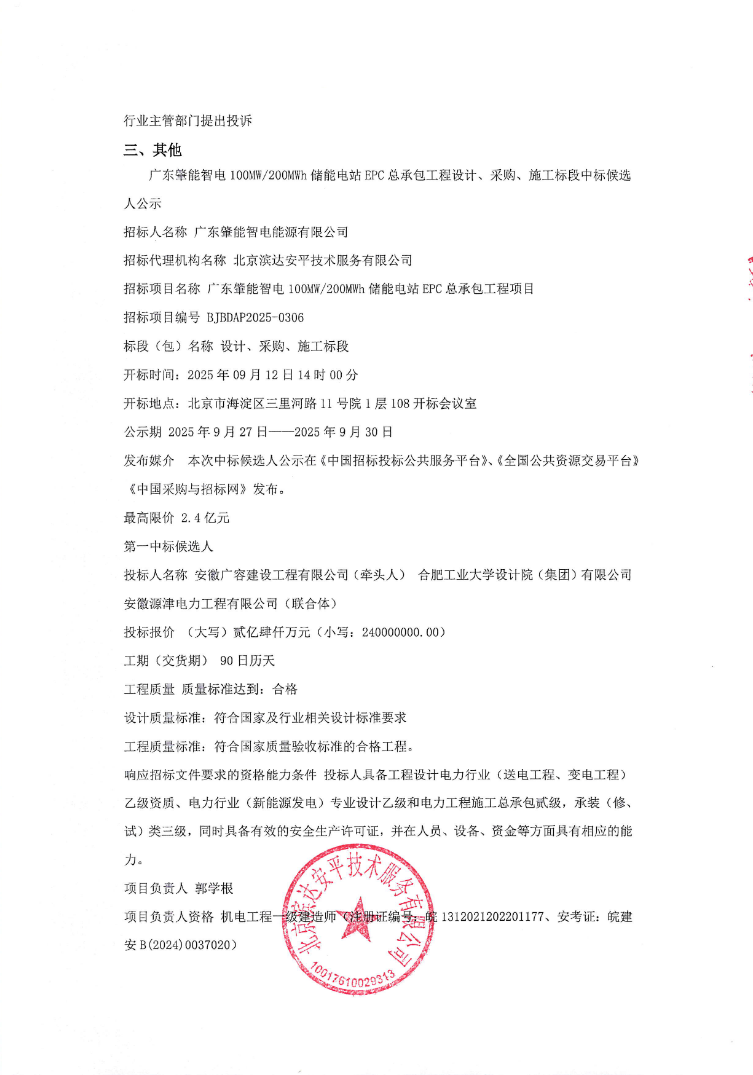

储能头条获悉,9月28日,广东肇能智电100MW/200MWh储能电站EPC总承包工程设计、采购、施工标段中标候选人公示。

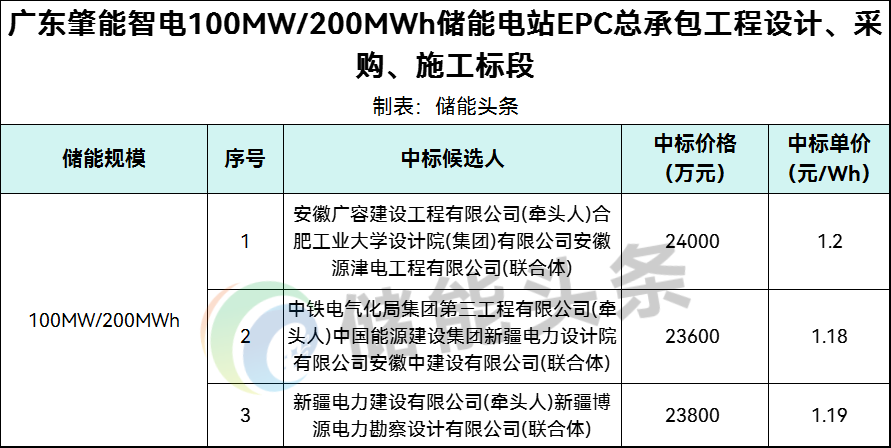

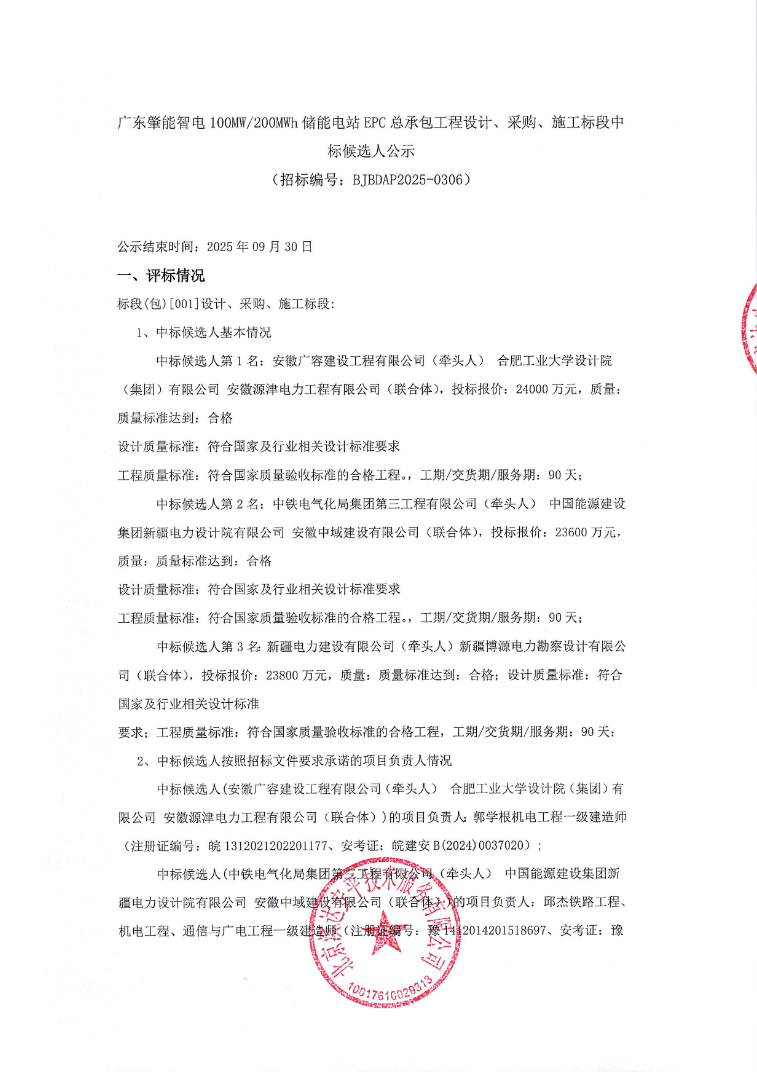

中标候选人第1名:安徽广容建设工程有限公司、合肥工业大学设计院(集团)有限公司安徽源津电工程有限公司联合体,投标报价:24000万元,折合单价1.2元/Wh;

中标候选人第2名:中铁电气化局集团第三工程有限公司、中国能源建设集团新疆电力设计院有限公司安徽中建设有限公司联合体,投标报价:23600万元,折合单价1.18元/Wh;

中标候选人第3名:新疆电力建设有限公司、新疆博源电力勘察设计有限公司联合体,投标报价:23800万元,折合单价1.19元/Wh。

本项目在肇庆市四会市龙甫镇芙蓉村、冲垌村集中建设1座100MW/200MWh磷酸铁锂电池储能电站,1套EMS集控箱、40套PCS升压机、40套电池系统集装箱,配套建设一座110kv升压站,储能电站接受电网的统一调度,可为新能源及电网进行解决充电、调峰服务,能力允许时进行调频,项目升压站及储能站围墙内总占地面积为16667.5平方米总建筑面积约30000平方米,包含生活区、升压站、储能区三部分,项目投产后首年可实现充电下网约19800万千瓦时,放电上网约17657.64千瓦时。包含电池集装箱等工程分项内的电气一次、二次、通信、自动化、土建、消防、给排水、暖通等。附属建筑生活楼、辅助用房、配电SVG室、储能站及公辅建筑等,及配套建设室外道路、停车场、绿化、给排水、供配电等工程。包括勘察设计、设备材料采购、施工安装、调试试验、并网验收、环评、水保、林勘、青苗补偿、施工道路等工作内容。

原公告如下:



会议通知:2025年,中国储能产业正迎来独立化、规模化发展的重要阶段。长远来看,在新能源入市、绿电直连、虚拟电厂、零碳园区等政策、技术与市场的协同推动下,我国储能产业的应用场景正从核心领域向多元场景延伸,深度融入能源生产与消费全链条。2025第四届储能产业大会(CEIF4th)将于2025年10月11日在上海举行,大会聚焦产业发展现状与未来趋势,围绕构网型储能、光储充一体化、长时储能、储能出海、电力交易、新型能源系统等热点话题展开探讨;同时针对储能设备选型标准、适配性方案,以及储能PCS、储能系统在电网侧/用户侧/户外场景的技术适配与实践深入交流,助力储能产业在新阶段实现质的飞跃,为全球能源转型与可持续发展贡献中国力量。

(扫描海报二维码查看会议详情)


来源:中国招标投标公共服务平台

返回 国际储能网 首页

能源资讯一手掌握,关注 "储能头条" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
