世界最大盐穴压缩空气储能电站2号主厂房钢屋架顺利吊装就位

日期:2025-10-14    来源:山东电建一公司  作者:张彬 姜鑫

国际储能网

2025
10/14
15:00
文章二维码

手机扫码看资讯

关键词: 压缩空气储能电站 空气储能 储能电站

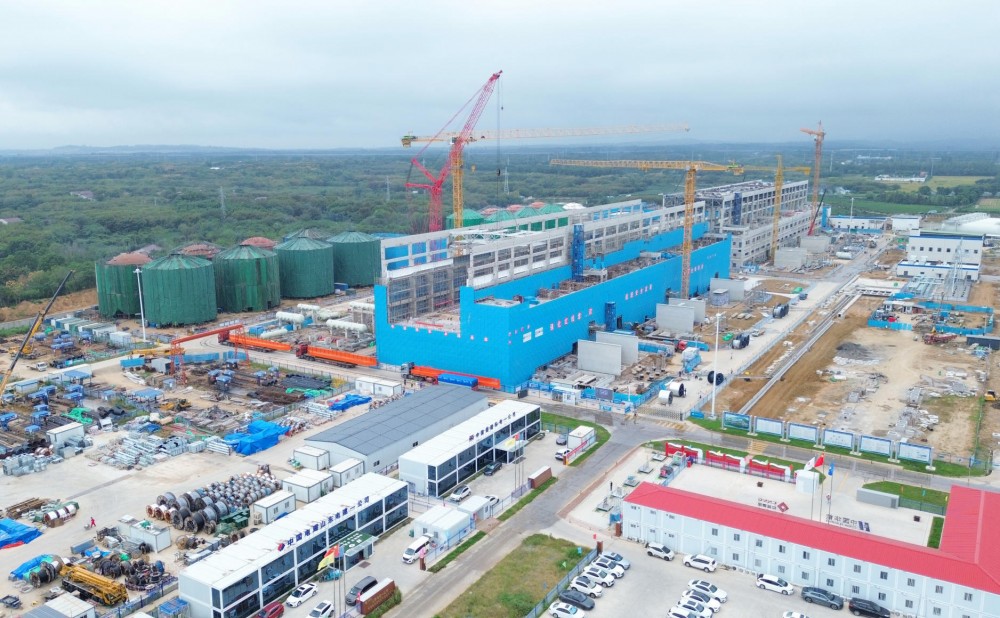

近日,由山东电建一公司承建、上海电力监理公司监理的华能金坛2×350兆瓦盐穴压缩空气储能发电项目2号机组主厂房钢屋架顺利吊装就位,这一关键节点的顺利完成,标志着主厂房建设进入冲刺阶段,为主厂房封闭断水和后续设备安装奠定了坚实基础,有力地推动了项目整体进程。

作为新型长时储能电站,华能金坛2×350兆瓦盐穴压缩空气储能发电项目年预计充放电330次,储能8小时,发电4小时,整个过程无需化石燃料补燃,可实现资源的高效利用和零碳排放,避免环境污染。

为确保吊装工作的顺利开展,山东电建一公司华能金坛项目部提前策划组织、周密部署安排,在吊装方案制定过程中,面对跨度大、A排外的换热区拼装场地狭小,吊装难度大等困难,组织对机械布置、场地协调、吊装顺序、吊点设置、安全防护措施等进行了详细规划,运用BIM技术等精心优化吊装方案。钢屋架组装过程中狠抓组对、焊接等工序的质量把控,严格落实安全生产“雷霆行动”,加强监督检查,吊装前组织人员进行安全技术交底,最终在业主和监理、项目部人员的全程监督下安全顺利完成吊装、就位工作。

据悉,该项目是目前世界单机功率最大、总容量最大、综合效率最高的压缩空气储能电站,一次充电可储存280万度电量,年发电量将达到9.24亿度,可有效提升电网调节能力和新能源消纳能力,促进可再生能源高效利用,为我国“双碳”目标的早日实现贡献储能支撑,服务国家能源安全战略。
