广东惠州中洞抽水蓄能电站下水库大坝进入碾压混凝土主体施工阶段

日期:2025-11-14    来源:中国水电十六局

国际储能网

2025
11/14
08:31
文章二维码

手机扫码看资讯

关键词: 抽水蓄能电站 新能源产业 中国电建

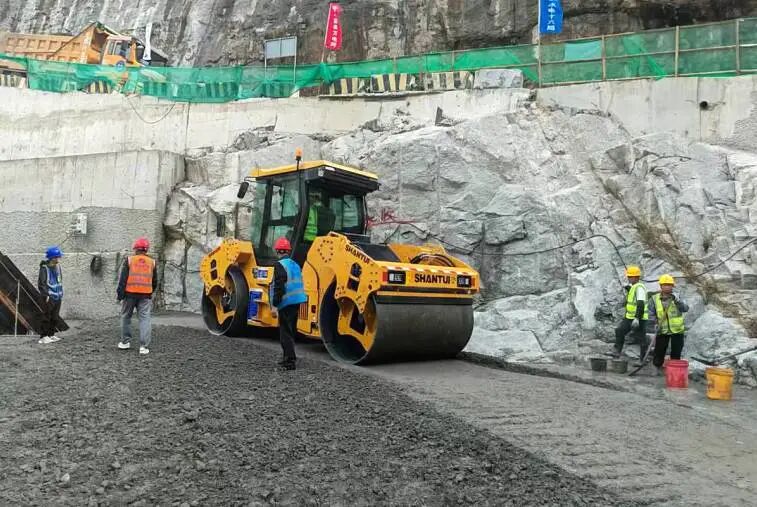

11月11日,水电十六局承建的广东惠州中洞抽水蓄能电站下水库大坝主体工程首仓碾压混凝土顺利开仓浇筑,标志着大坝建设正式进入碾压混凝土主体施工阶段。

此次首仓碾压混凝土浇筑方量为15000立方米。在前期准备工作中,项目团队克服用地征迁、相邻标段开工延迟导致多次开挖,以及复杂坝基蚀变岩地质等多重困难,通过优化施工方案、强化资源配置,为大坝混凝土施工创造了有利条件。

乘势而上,项目部将科学组织、周密部署,抢抓今年11月至明年3月碾压混凝土施工的黄金窗口期,严格执行标准化作业流程,全面加强安全、质量与进度管控,确保各项工程节点目标如期实现,致力于将项目打造成为优质工程、绿色工程。

广东惠州中洞抽水蓄能电站是国家“十四五”重点实施项目,总装机容量1200兆瓦。下水库正常蓄水位290.3米,相应库容为926万立方米。大坝为碾压混凝土重力坝,全长375米,坝顶高程297米,碾压混凝土总浇筑量约42万立方米。项目建成后,将显著增强粤港澳大湾区电网调峰能力及清洁能源消纳水平。
