当前位置: 储能网 » 抽水蓄能 » 正文

我国单机容量最大抽水蓄能电站全力冲刺年底发电目标

日期:2025-11-25    来源:中国三峡集团官网

国际储能网

2025
11/25
09:14
文章二维码

手机扫码看资讯

关键词: 抽水蓄能电站 新能源产业 三峡集团

11月22日,我国单机容量最大抽水蓄能电站——浙江天台抽水蓄能电站(以下简称天台抽蓄电站)2号机组成功启动,进入网下空载调试阶段,向年底实现发电目标发起冲刺。这是继1号机组于10月23日完成同类调试后,电站机组调试工作的又一关键进展。

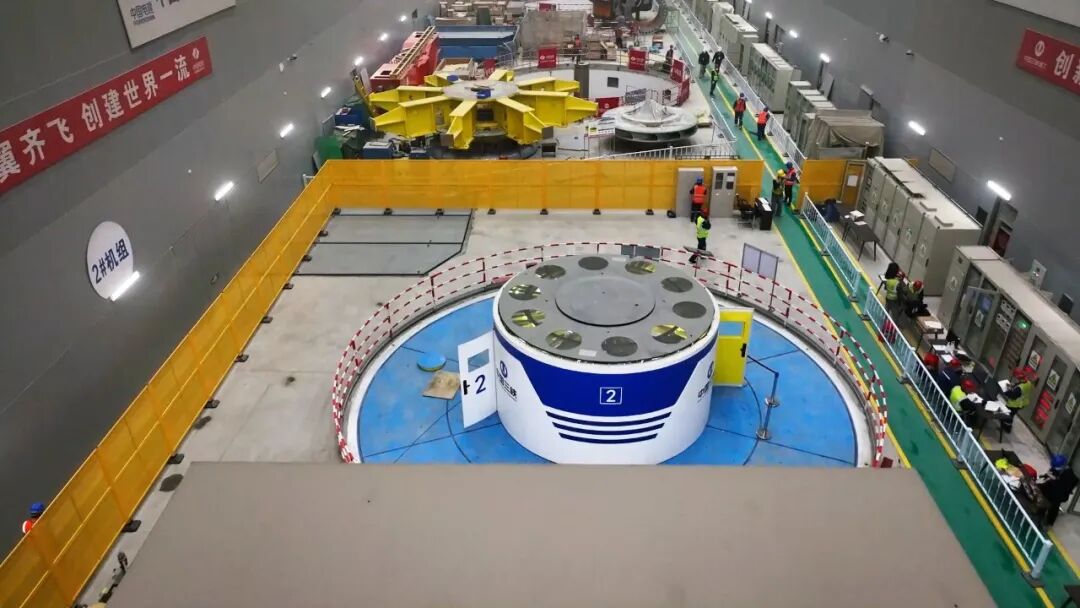

▲ 调试中的天台抽蓄电站2号机组

天台抽蓄电站位于浙江省天台县,是国家《抽水蓄能中长期发展规划(2021-2035年)》“十四五”重点实施项目。该电站由三峡集团投资建设,总装机容量170万千瓦,安装4台单机容量42.5万千瓦的可逆式水泵水轮发电机组,单机容量为国内抽水蓄能电站最大。

与传统水电机组相比,抽蓄机组具备发电、抽水、发电调相、抽水调相四种运行工况,调试更为复杂,调试时间往往是传统水电机组的两到三倍。加之天台抽蓄电站1、2号机调试需紧密衔接,3、4号机安装同步进行,现场组织难度大。

为此,三峡集团所属三峡建工联合建设单位成立机组试运行指挥部,统筹谋划。“我们通过优化人员设备配置、合理排班,并严格做好施工区域与发电设施的隔离管理,确保调试不受干扰。”指挥部副指挥强林林介绍。

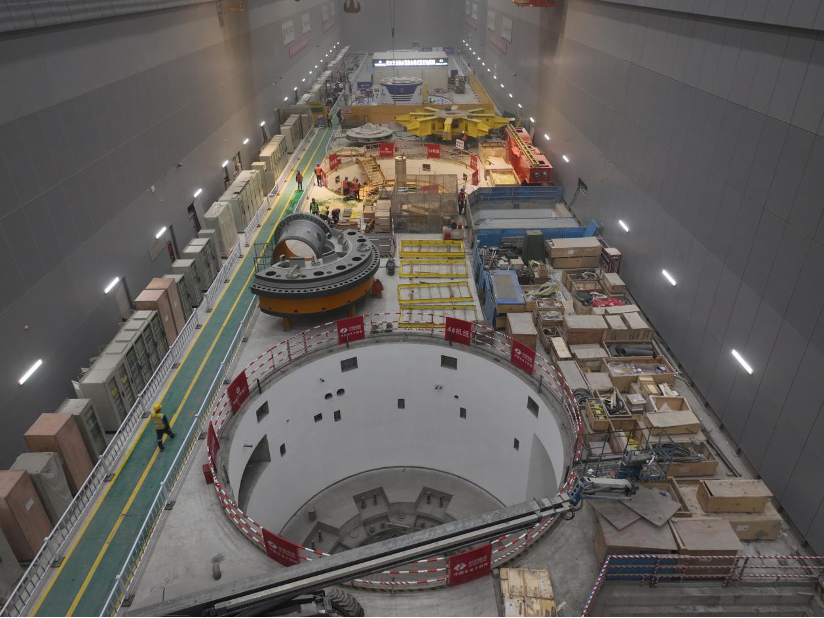

▲ 施工中的天台抽蓄电站地下厂房

抽蓄电站一般上水库库容小,天然来水少,几乎完全依靠补水系统从下水库抽水。天台抽蓄电站单机容量大、水头高,用水量大、补水难度大,1号机组空转一小时即需水量3万立方米,而日最大补水量仅1万立方米。“补三天,转一小时”的水量缺口,要求调试必须精打细算。

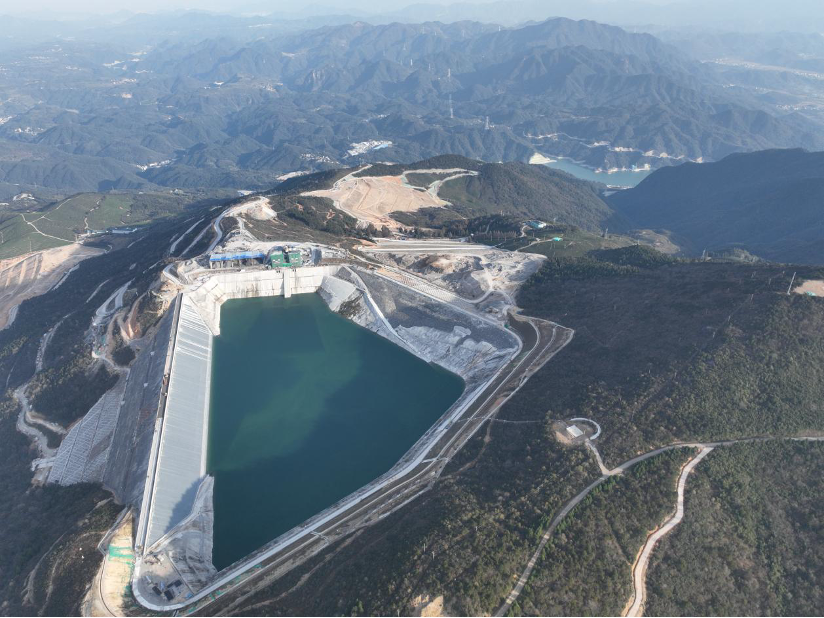

▲ 远眺建设中的天台抽蓄电站

三峡建工早在6月即启动上水库蓄水,并在调试中精确计算每项试验的耗时与耗水。“后续带载调试时,我们将充分利用其抽水功能,白天进行发电试验,夜间抽水回上水库,实现水资源的循环利用。”指挥部副指挥刘攀说。

目前,天台抽蓄电站1号机组与2号机组的调试工作正在稳步推进中,机组整体表现良好。“我们在做好机组调试工作的同时,加快推进并网试验的前期准备工作,全力以赴确保机组安全、准点实现年底发电目标。”三峡建工天台公司负责人表示。


返回 国际储能网 首页

能源资讯一手掌握,关注 "储能头条" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
