当前位置: 储能网 » 储能项目 » 用户侧 » 正文

汇能海南首个储能项目正式投运

日期:2025-12-04    来源:汇能储能与虚拟电厂

国际储能网

2025
12/04
08:52
文章二维码

手机扫码看资讯

关键词: 用户侧储能项目 汇能科技 南方电网

2025年12月3日,汇能科技投资的“建华建材(海南)有限公司1.881MWh用户侧储能项目”正式并网投运。

汇能电力科技(海南)有限公司于2025年10月11日注册;10月22日与建华建材(海南)有限公司签约;11月10日完成备案等合规手续并开工建设;11月26日实现并网;12月3日正式投运。汇能科技海南公司从注册到首个项目投运仅用53天,而建华项目从签约到投运仅用42天,在海南自贸港生动诠释了“汇能速度”。

该项目位于海南省海口市,业主单位建华建材(海南)有限公司业务多元,涵盖建材生产、物流运输、国际贸易、机械制造、房地产开发、工程设计、供应链管理、环保科技、汽车电子等领域。此次储能项目的成功投运,既是建华建材推动低碳转型的重要举措,也是汇能科技深耕海南、助力绿色发展的关键实践,同时为双方后续深化合作奠定了坚实基础。

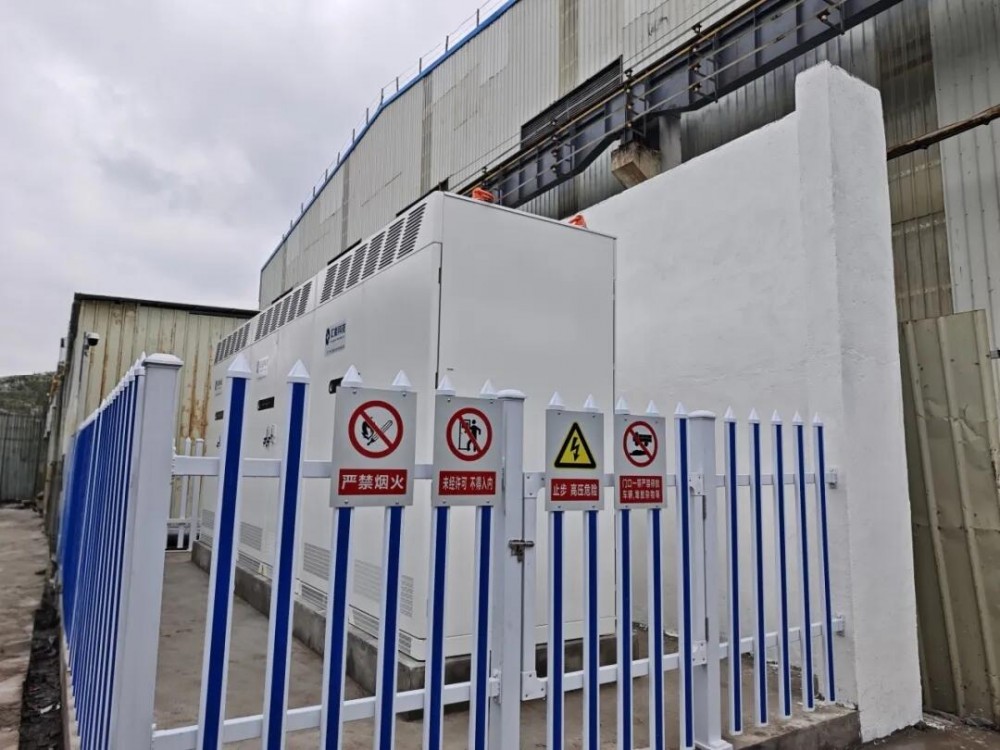

在设备选型与方案设计上,项目采用一体化柜式储能设备,不仅可为企业带来“削峰填谷”收益与电力现货市场动态收益,还可在电力紧张时段帮助企业规避错峰限电风险。汇能科技团队结合建华建材的实际负荷特性与厂区配电系统分布,综合考虑变压器负载率、输出功率、动态需量控制等核心因素,进行了精细化储能配置,实现储能系统与企业配电系统的高效对接,达成了安全性与经济性的最优平衡。

项目建设过程中,汇能科技严格遵循海口市发改委、南方电网等主管部门的规范要求,全面完成了项目备案、安全评估、接入系统审批等全流程手续。施工阶段,团队重点排查了储能设备与厂区原有电力设施、建筑物之间的相邻运行工况,及时消除了多工种交叉作业中的安全隐患,确保项目全程合规、安全落地。

项目投运后,储能电站将通过精准调控充放电策略实现“削峰填谷”,有效缓解业主在用电高峰期的运营压力。以2025年9月海南海口电价为例,当地峰谷电价差达0.8398元/kWh,依托这一价差优势,储能系统预计每年可为企业节约电费近40万元。同时,项目还能减少光伏发电倒送电网的情况,一方面提升企业光伏消纳率、降低用能成本、提高绿电比例,另一方面也缓解了电网调峰压力。

展望2026年,汇能科技的目标是成为海南市场规模第一的工商业储能投资商与虚拟电厂运营商。依托自身在虚拟电厂领域的技术积累与服务经验,汇能科技将持续优化分布式储能产品体系,提供更专业、更优质、更贴合用户侧需求的定制化服务,助力海南各类企业实现能源管理的智慧化、绿色化转型,为自贸港“双碳”目标达成注入强劲动力。


返回 国际储能网 首页

能源资讯一手掌握,关注 "储能头条" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
