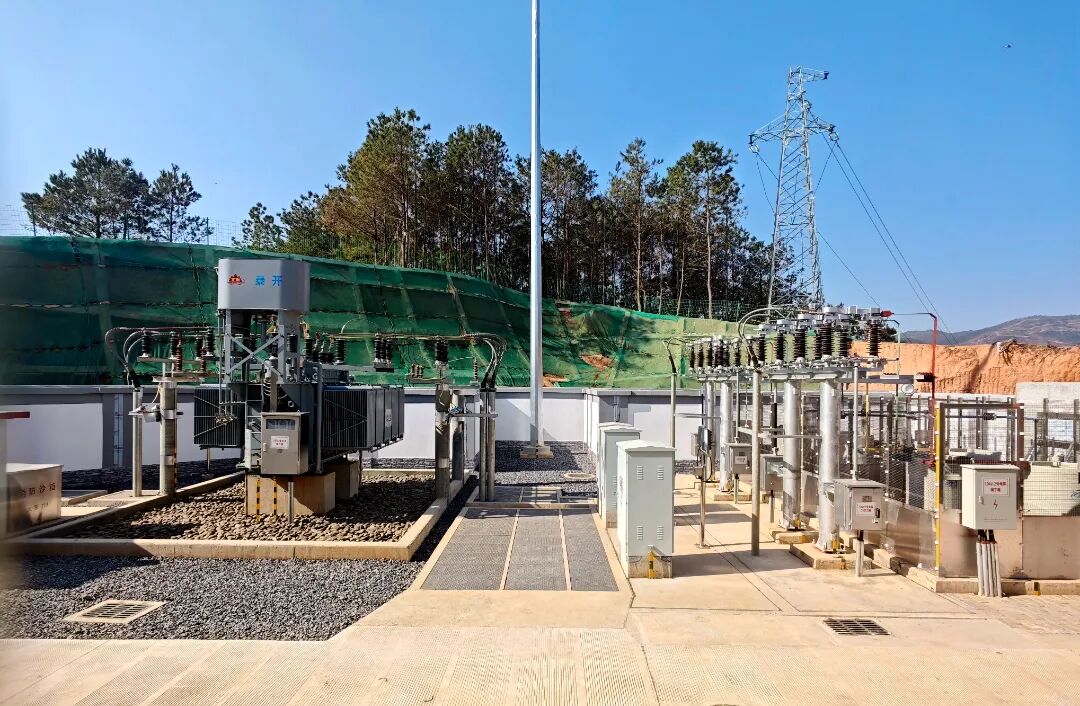

近日,随着10kV 3号施工支线出口开关合闸,南网储能公司钦州抽水蓄能电站施工电源35kV变电站全部建成投运,将为电站上水库、下水库、输水发电系统等施工提供稳定可靠的电源支撑,有力推进钦州抽水蓄能电站工程全面施工建设。

钦州抽水蓄能电站施工电源主要包括一座总容量为12.5MVA的35kV变电站、一回总长18.06km的35kV线路和3回总长10.18km 的10kV线路组成。
电站施工电源项目于2024年5月6日开工建设,面对雨季偏多、交通运输制约等不利因素的影响,参建各方通力协作,通过多方协调、加大资源投入、优化工序等措施,克服了地形复杂、施工难度大等多重挑战,最终如期实现投运目标。施工过程中,钦州灵山业主项目部严格落实施工现场管理措施,强化全流程监督,主动积极协调解决遇到的困难和问题。变电站在建设到投运阶段也得到了钦州供电局和钦州灵山供电局等兄弟单位的大力支持。
电站35kV变电站的投运,将为电站后续全面施工提供持续稳定、安全可靠的的电力保障,同时可以确保地下洞室内通风、照明和排水系统的安全运行,为施工提供更加安全健康的作业环境,也为后续换电重卡等绿色施工装备的应用创造了条件,有力支撑电站绿色智能建设,推动项目又好又快建设,力争早日建成投产,服务国家“双碳”目标。
切换行业




正在加载...
