招标 | 大唐290MW/1160MWh磷酸铁锂电池储能系统采购

日期:2026-02-11    来源:大唐电子商务平台

国际储能网

2026
02/11
11:02
文章二维码

手机扫码看资讯

关键词: 储能项目 磷酸铁锂电池 储能系统

2月10日,大唐河北张家口发电厂百万新能源基地290MW1160MWh配套储能项目磷酸铁锂电池储能系统采购招标公告发布。

磷酸铁锂电池储能系统(电池单体的标称容量≥314Ah,储能系统(含电池)整体质保5年),包括储能电池、PCS、EMS、BMS、35kV变压器、交直流汇流设备、预制舱及其配套设备、专用工具、备品备件、技术服务等。磷酸铁锂电池预制舱包括:电池、电池管理系统(BMS)、消防系统、火灾报警系统、热管理系统、汇流设备等相关配套设施、变流升压系统,不包含电池预制舱与PCS之间的连接线缆及变流升压一体机间的35kV高压线缆。明确抽检样本、半实物仿真、EMS纵向加密、集控涉及的站内服务器等相关设备都含在合同总价内。

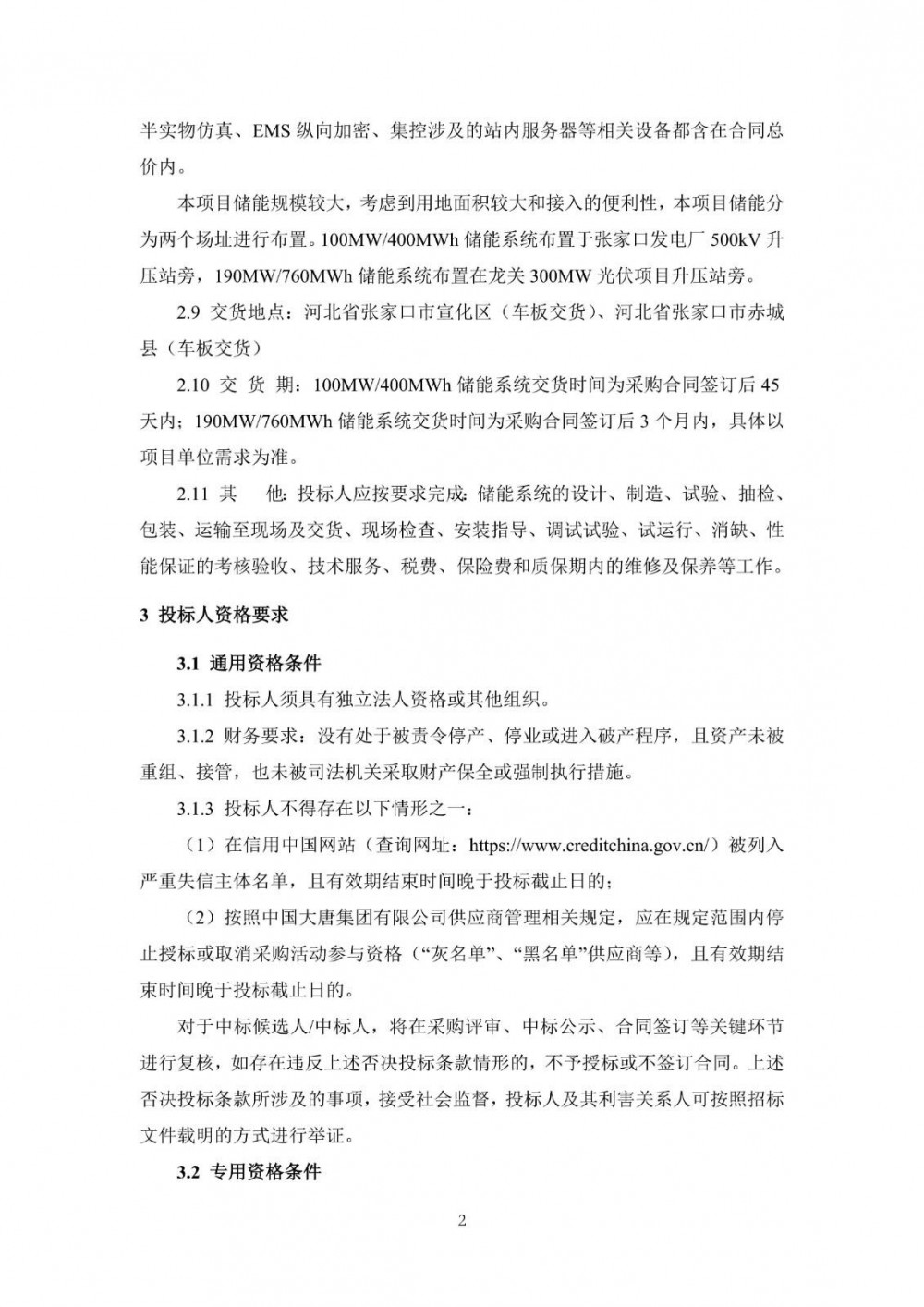

本项目储能规模较大,考虑到用地面积较大和接入的便利性,本项目储能分为两个场址进行布置。100MW/400MWh储能系统布置于张家口发电厂500kV升压站旁,190MW/760MWh储能系统布置在龙关300MW光伏项目升压站旁。

100MW/400MWh储能系统交货时间为采购合同签订后45天内;190MW/760MWh储能系统交货时间为采购合同签订后3个月内。

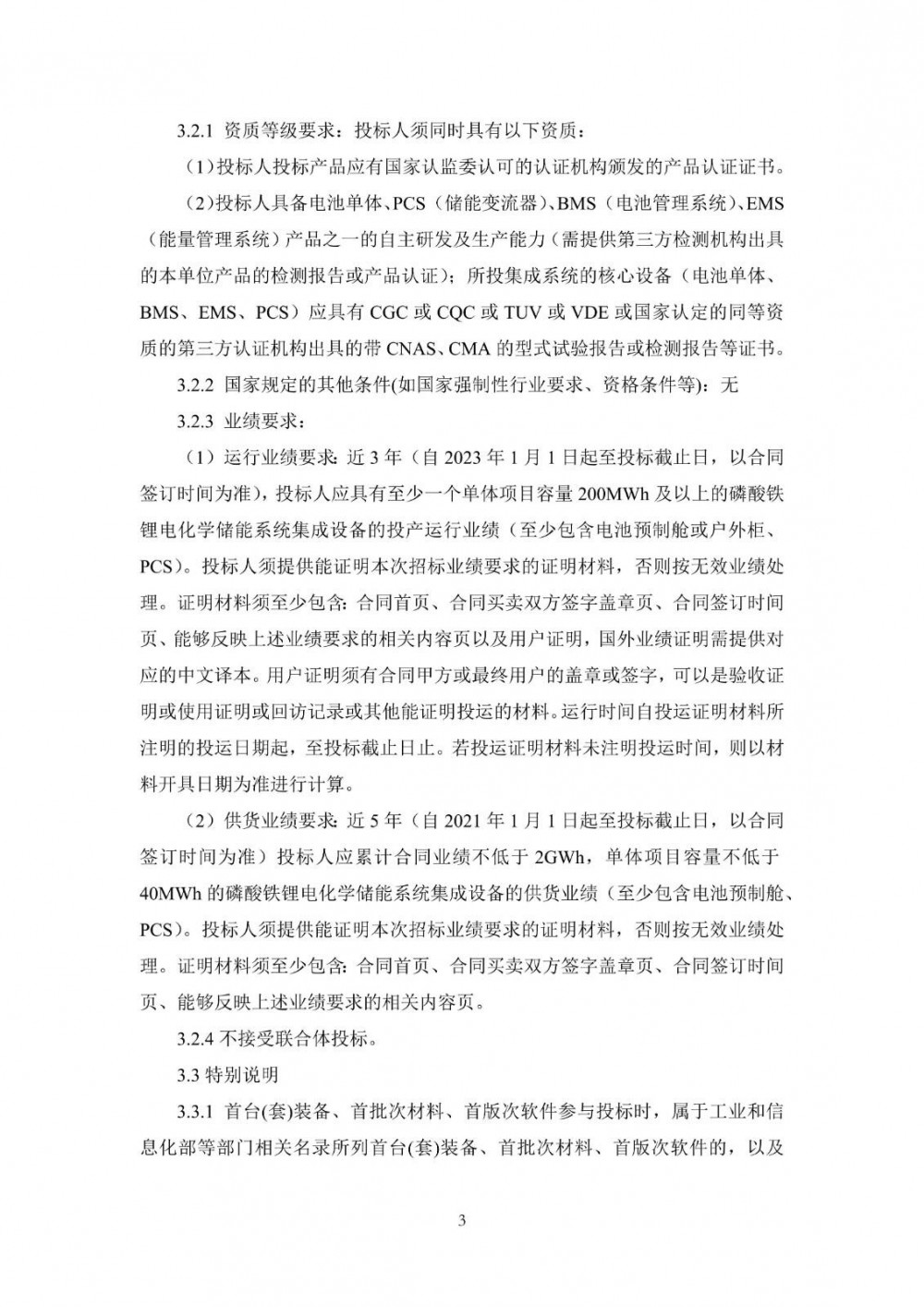

业绩要求:

(1)运行业绩要求:近3年(自2023年1月1日起至投标截止日,以合同签订时间为准),投标人应具有至少一个单体项目容量200MWh及以上的磷酸铁锂电化学储能系统集成设备的投产运行业绩(至少包含电池预制舱或户外柜、PCS)。

(2)供货业绩要求:近5年(自2021年1月1日起至投标截止日,以合同签订时间为准)投标人应累计合同业绩不低于2GWh,单体项目容量不低于40MWh的磷酸铁锂电化学储能系统集成设备的供货业绩(至少包含电池预制舱、PCS)。

不接受联合体投标。

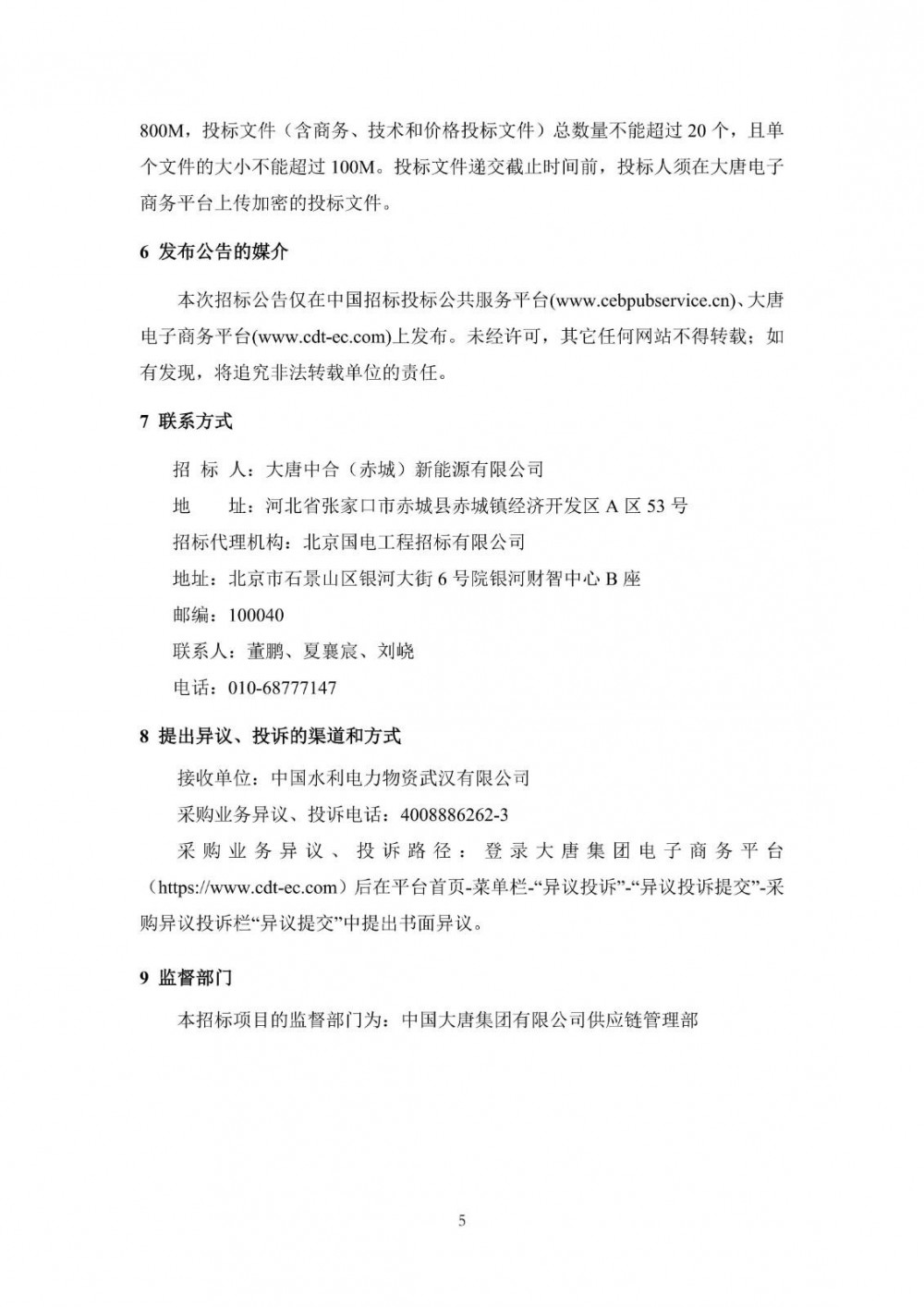

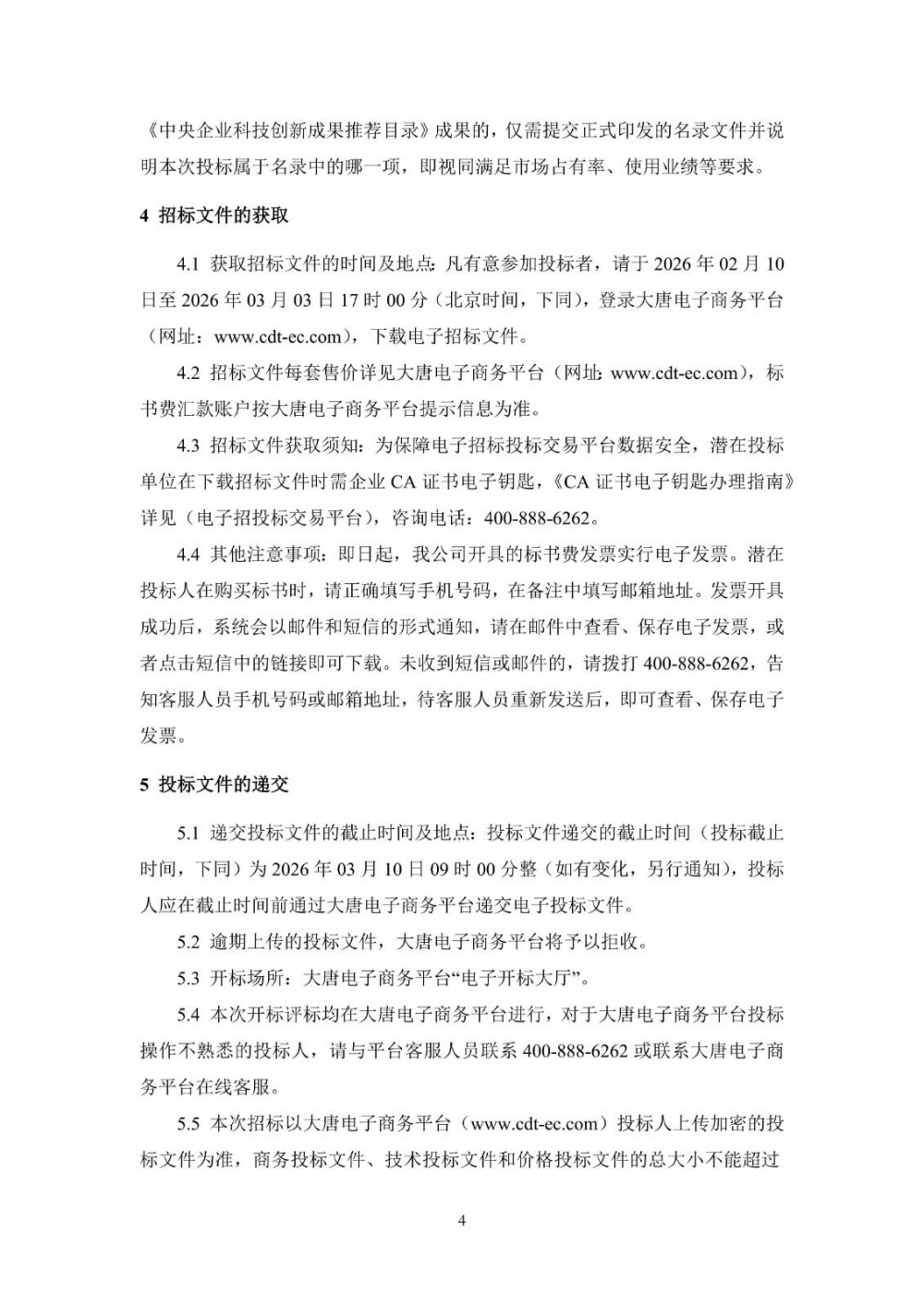

原公告如下:


返回 国际储能网 首页

能源资讯一手掌握,关注 "储能头条" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
