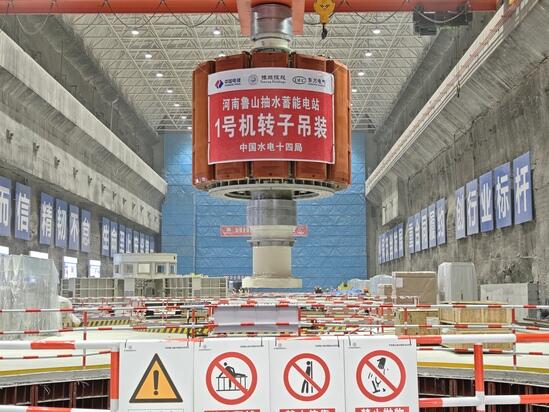

2月6日上午9时,河南鲁山抽水蓄能电站首台(1号)机组转子顺利吊装就位,标志着该电站首台机组进入总装阶段,为后续设备调试以及整体投运奠定坚实基础!

转子作为水轮发电机组的“心脏”,承担着机械能向电能转化的核心使命。此次吊装的转子尺寸为4806×10925毫米,转子本体424.445吨,总起吊重量435吨,定转子气隙47毫米。本次吊装的首台机(1号机)转子整体同心度仅0.04毫米,优于国家及行业标准。

为确保吊装工作安全高效完成,项目部在前期做了充分准备:全面检查桥机轨道、桥机机械及电气系统,确保各项设备运行稳定;彻底清扫转子、下机架、定子等;完成平衡梁与转子主轴的可靠连接;并组织开展吊装安全技术交底,细化每一项操作流程,制定完备应急预案,为转子吊装奠定坚实基础。

吊装过程中,现场指挥指令清晰、操作人员响应准确,定子上方人员防护到位,监测人员对定转子间隙、水发联轴方位、制动环板间隙等关键参数全程紧盯。整个吊装流程严格按照方案执行,过程平稳受控,吊装结束后无遗留缺陷。

后续,项目部将有序开展转子中心调整、机组轴线调整等工作,为后续机组启动试验和并网发电做好全面准备,确保电站首台机组按期投产。
