6月25日
辽宁兴城抽水蓄能电站水库工程
上水库砂石拌和系统
顺利完成建安施工及系统调试
正式投入生产
将为上水库大坝混凝土填筑
提供充足保障
盛夏时节,山河披上浓绿,炽热而蒸腾的热浪,映衬着建设者挥汗的身影。在辽宁兴城抽水蓄能电站上水库砂石拌和系统生产现场,机械的轰鸣声,在盛夏敲响了奋进的“战鼓”。

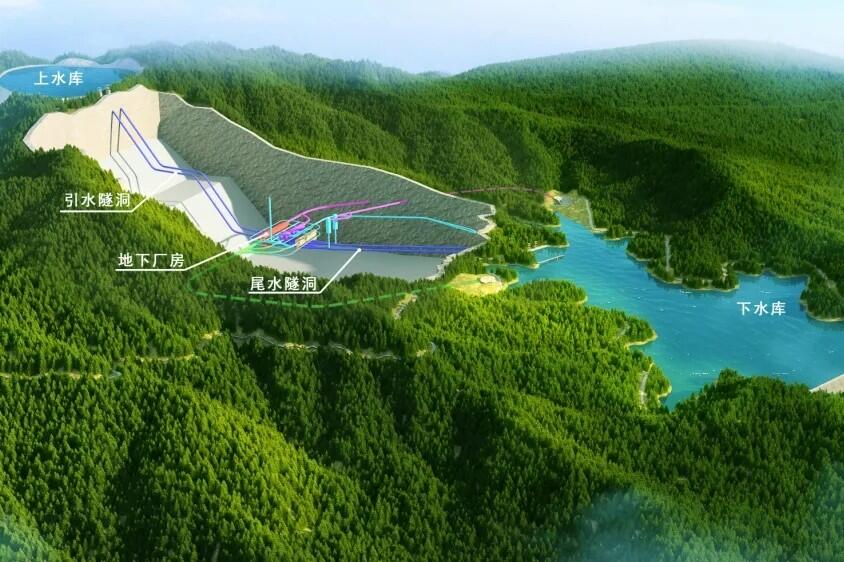

上水库砂石加工系统布置于上水库库盆北侧,料源为上水库库盆开挖料,系统处理能力为每小时440吨,成品出料为每小时350吨。上水库拌和系统布置紧邻料仓,位于高程516平台,设备为单台HZS120型混凝土拌和站,投产后,可满足上水库混凝土浇筑高峰月强度1.36万立方米。
为加快实现系统成功运行投产,自今年复工以来,项目团队强化责任担当,锚定时间节点,狠抓细节落实,与参建各方积极沟通,及时高效解决各类复杂问题,为工程顺利推进提供了坚实保障。
辽宁兴城抽水蓄能电站是国家能源局发布的《抽水蓄能中长期发展规划(2021-2035年)》“十四五”重点实施项目。项目建成后,对推动辽宁省新能源发展、持续优化东北电网发展布局、保障电力供应具有重要意义。
