由中铁十五局承建的
国家能源规划重点项目
全球在建第二大抽水蓄能水电站
江西洪屏抽水蓄能电站二期工程
核心构筑物主变洞上游段顺利贯通
标志着项目地下厂房系统施工
迈入高效推进新阶段
为后续机电设备安装与整体工程投产
奠定坚实基础

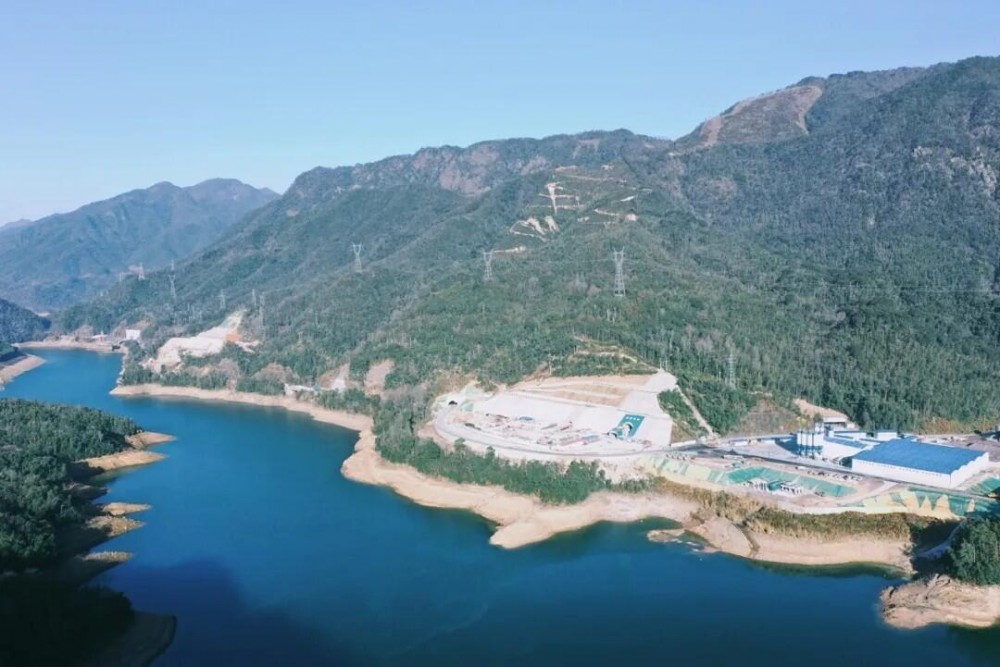

500kv出线洞拌合站
洪屏抽水蓄能电站
位于江西省宜春市靖安县三爪仑乡境内
总装机容量3000MW
中铁十五局主要负责二期工程中的核心部分
地下厂房系统及尾水系统相关工程的建设任务
此次贯通的主变洞
全长236.5米,净断面宽20米
高23米,最大埋深达520米
是连接主厂房与地面开关站的核心通道
和电力输送的“大动脉”
也是整个地下洞室群结构安全的关键控制点

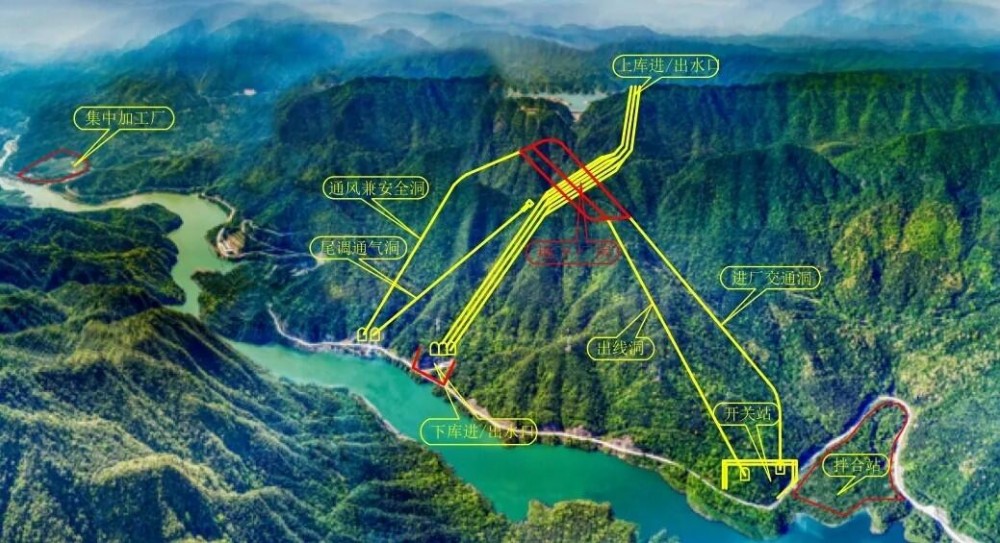

抽水蓄能电站下库进出水口
面对复杂地质与严苛环境
项目团队坚持“地质适配、精细爆破
动态支护、智能调控”的原则
集成多项创新技术破局
采用“缩小断面,左右错落”开挖方式
严控单次开挖跨度与层间错距
爆破作业则全面应用
电子雷管实现毫秒级微差起爆
结合三维数值模拟优化参数
单响药量控制在15公斤内
确保振动影响始终处于安全阈值之下

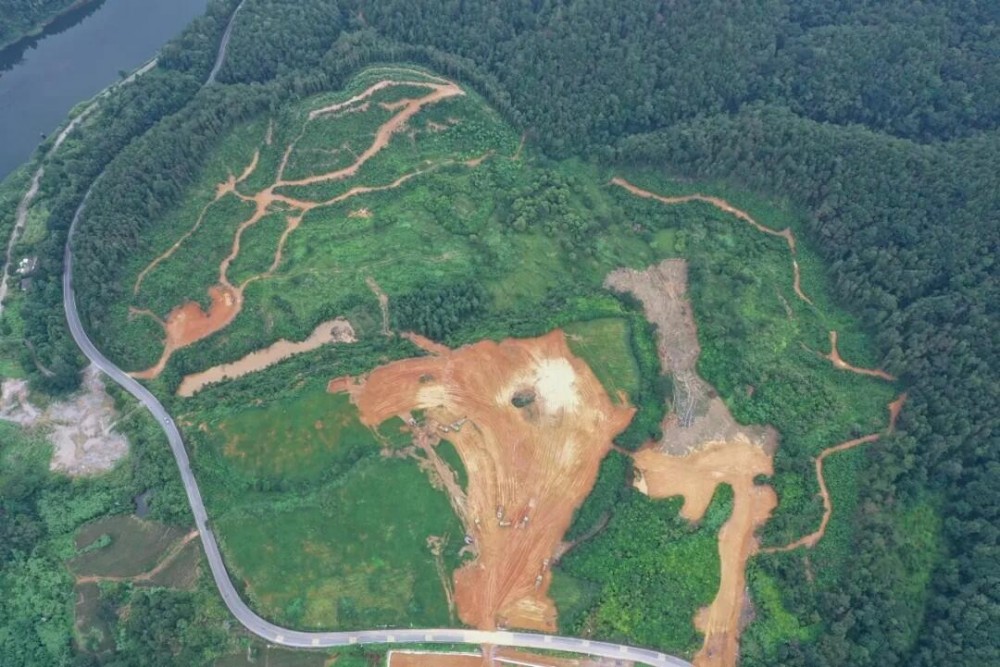

塘里村场平
为精准应对地质不确定性
项目成立党员技术骨干“地质研判专班”
每循环均开展超前地质预报及现场地质素描
动态调整开挖与支护方案
布设200余套自动化监测传感器
构建“表面+深部”立体监测网
实现围岩变形趋势预测与三级预警响应
凭借这套系统化、智能化、精细化的施工体系
项目成功穿越10条断层带
在确保“零事故、零缺陷”的前提下
最高日进尺达3.2米
为主变洞高质量贯通提供了坚实保障

项目效果图
此次主变洞上游段的顺利贯通
不仅完善了地下厂房立体交通网络和通风散烟体系
为后续层级开挖及关键部位施工打通通道
优化了厂房与电气系统衔接布局
项目建成后
年发电量可达19.8亿千瓦时
将显著提升江西电网
对风电、光伏等新能源的消纳能力
为区域能源结构向清洁低碳转型提供有力支撑
