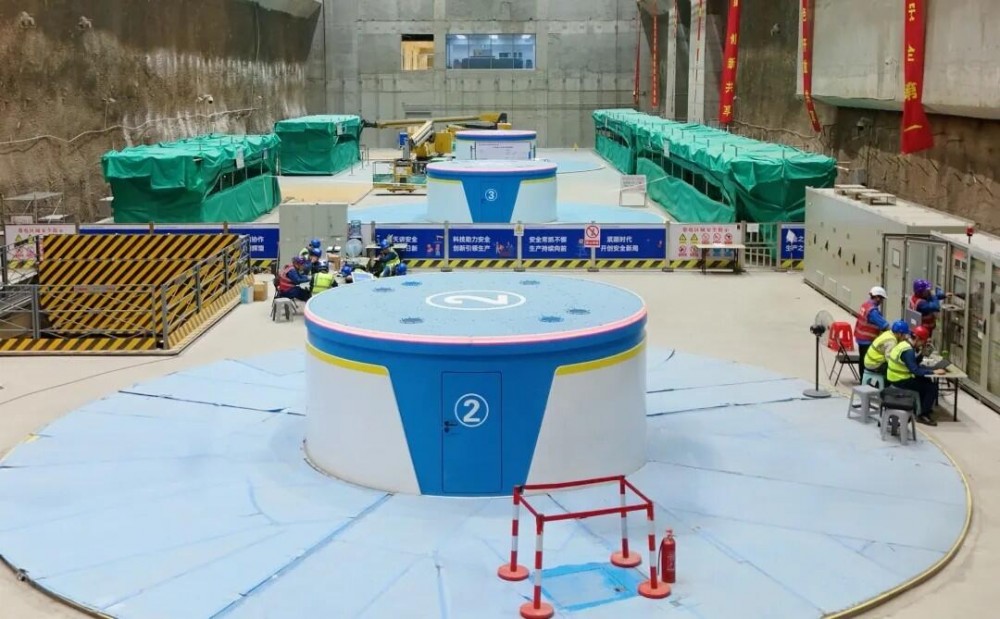

7月12日14时,由中国水电四局机电安装分局承建的河南五岳抽水蓄能电站2号机组在完成各项启动调试、涉网试验后,顺利进入15天考核试运行,机组运行状态良好。
五岳抽水蓄能电站是河南省“十三五”能源发展规划、电力发展规划重点项目,也是国务院批复的振兴大别山革命老区的重点能源项目,对服务信阳乃至河南经济社会发展、助力三大攻坚战等具有重要意义。作为电站建设主力军,中国水电四局机电安装分局承担了电站4台机组及其附属设备安装与调试及部分土建施工任务。

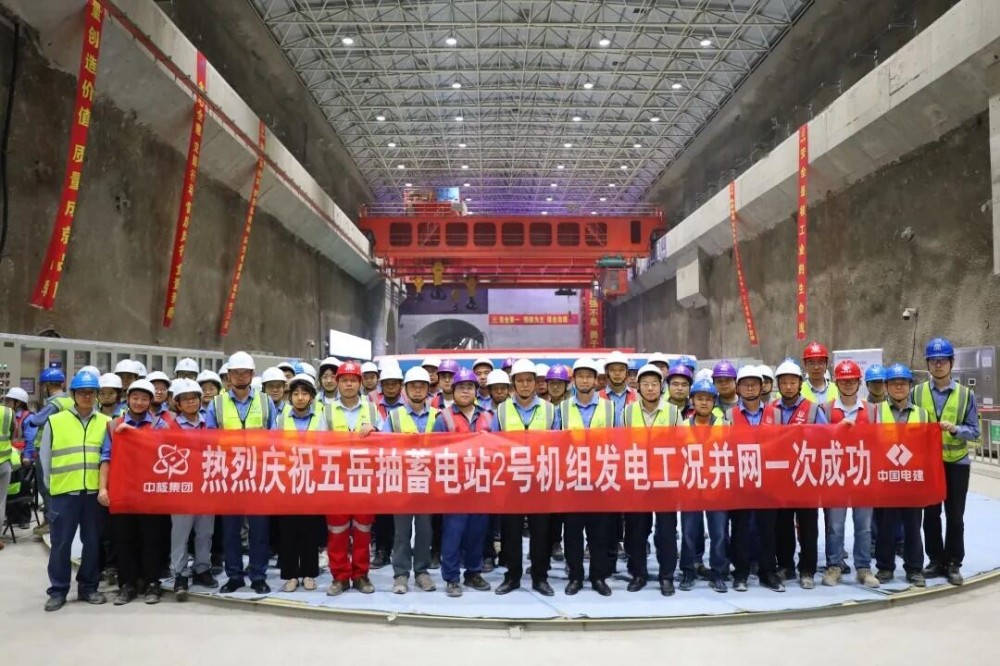

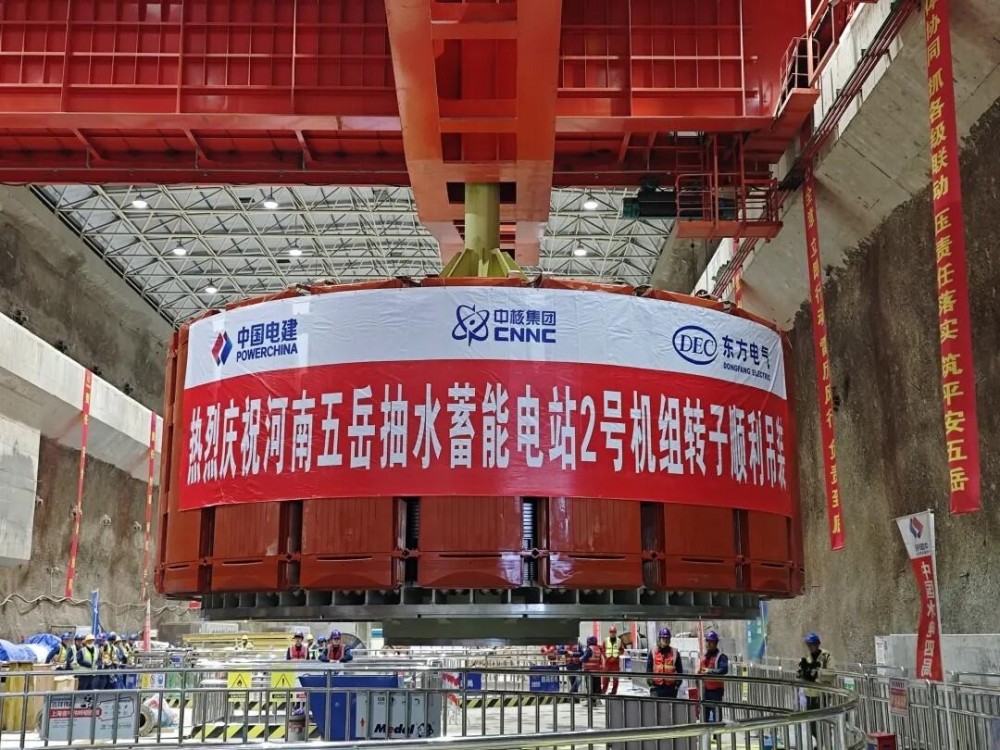

2号机组于2024年10月8日转轮顺利吊装就位;11月29日,定子顺利吊装就位;12月28日,转子顺利吊装就位;2025年6月25日发电方向一次启动成功;6月28日,地下厂房500千伏高压设备一次受电成功;6月29日,发电方向并网一次成功;6月30日,水泵方向并网一次成功;7月3日顺利完成各项启动试验;7月10日顺利完成涉网试验。

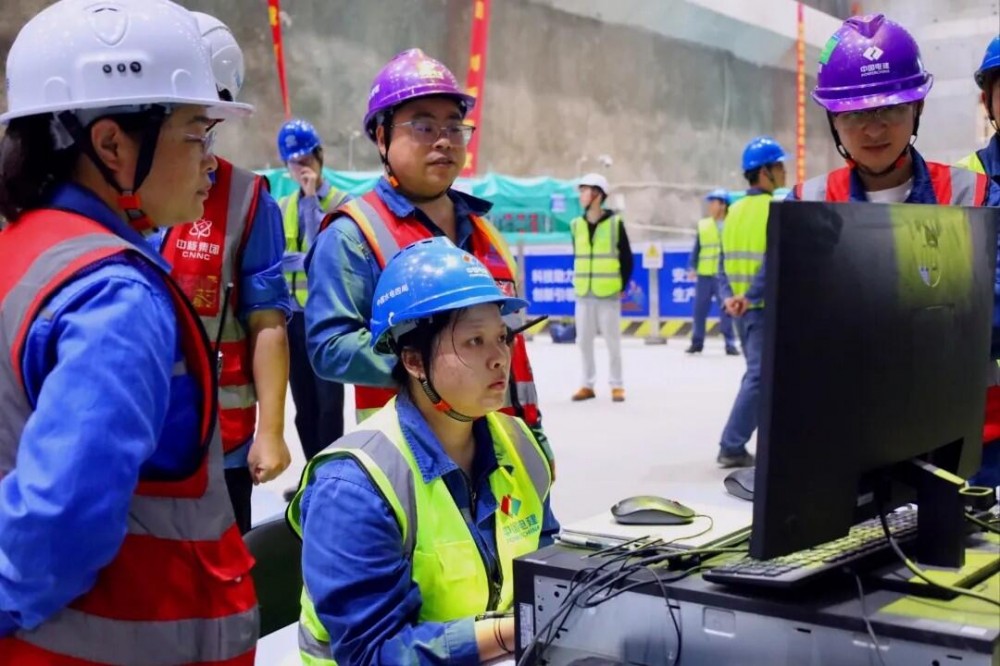

在零配重条件下发电方向首次启动后,机组各部承轴摆度接近10道、振动值最大不超0.05毫米/秒,均处于优良运行状态。后续开展的发电方向启动调试、水泵方向启动调试、工况转换试验以及涉网试验等56项动态调试项目均实现一次性成功。目前机组各项运行参数和运行状态良好,达到国内先进水平。
为保障2号机组调试工作高效推进,五岳项目部充分发挥党建引领作用,激活机组调试党员先锋队攻坚动能与担当精神,严格遵循2号机组启动调试大纲精心组织、科学安排、超前部署机组各项调试工作。在调试过程中,项目部充分总结3号和4号机组施工经验,科学分配试验衔接,高效优化调试流程,在确保质量和安全基础上,稳步推进各项工作,实现了机组及配套设备均一次性验收合格和投入运行,再次创造了一次性流道充水成功,一次性机组拖动成功,一次性溅水造压成功,一次性抽水并网成功,一次性发电并网成功的优异成绩。
河南五岳抽水蓄能电站全部投产发电后,主要承担河南电网的调峰、填谷、调频、调相及紧急事故备用等任务。电站可每年节省系统火电煤耗11.68万吨,相当于每年可减少二氧化碳排放量约29.14万吨、二氧化硫约0.88万吨、氮氧化物约0.44万吨,具有显著的经济和生态环保效益。
接下来,五岳项目部将密切关注机组运行状态,充分保障人员和资源投入,确保15天考核试运行顺利通过,如期正式投入商业运行。同时,加快推进最后一台机组安装与调试工作,全力以赴冲刺电站4台机组全容量投产发电目标。
