垣曲抽蓄电站地下厂房主体开挖工作完成

日期:2025-07-15    来源:中国电建水电三局

国际储能网

2025
07/15
10:53
文章二维码

手机扫码看资讯

关键词: 抽水蓄能 储能项目 水电项目

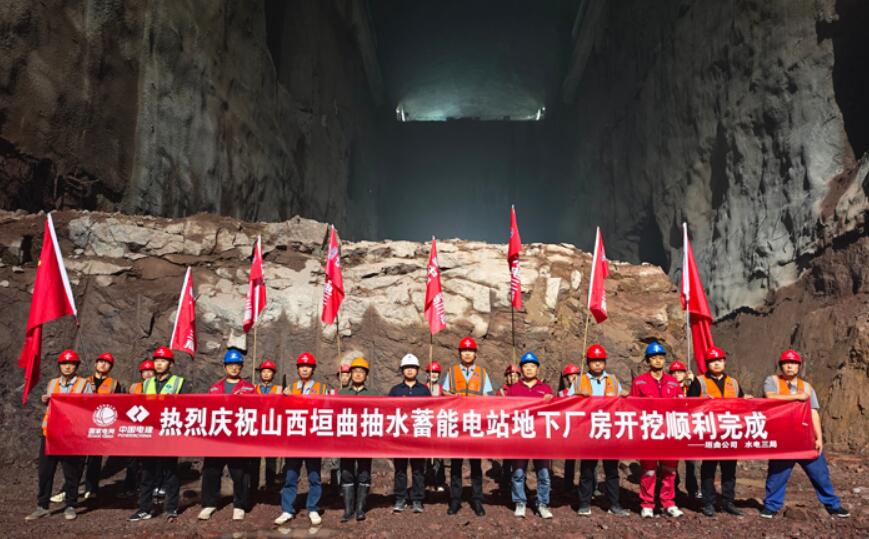

7月8日,国网新源山西垣曲抽水蓄能电站建设取得重大节点突破,由水电三局五公司承建的电站核心枢纽工程地下厂房主体开挖工作圆满完成,为后续主体结构施工和设备安装奠定坚实基础。

地下厂房是整座电站的“心脏”,主厂房洞由左至右分别布置安装间、主机间及主副厂房,开挖尺寸为长170米、宽24.5米、高54.5米。综合考虑岩锚梁、进厂交通洞、5号施工支洞、尾水支洞所属高程区间,主副厂房共分为八层;顶拱层采用导洞先行两侧扩挖的工艺;下层根据围岩情况均采用先预裂再中部拉槽两侧扩挖的工艺。面对地质条件复杂、交叉作业面多、施工组织协调难度大等难题,项目党支部成立党员突击队,不等不靠、积极协调,通过现场检查、每日召开协调会、开展专题技术讨论等形式,群策群力,全力保障开挖工作顺利推进。

下一步,项目部将继续秉持“履约为纲、质量为本、安全为基、效益为要”的目标,持续保持昂扬斗志和严谨作风,为按期实现电站发电投产目标不懈奋斗,以实干实绩展现三局风采。


返回 国际储能网 首页

能源资讯一手掌握,关注 "储能头条" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
