7月8日上午10时,随着最后一次爆破作业圆满完成,由中国安能三局成都分公司承建的国网新源华东分公司泰顺电站上水库北库岸隧道正式贯通。这一节点较年度施工计划提前33天达成,自正式开挖至贯通仅用时61天。至此,泰顺电站上水库环库公路工程的三条隧道已于2025年全部打通,标志着环库公路建设取得突破性进展。

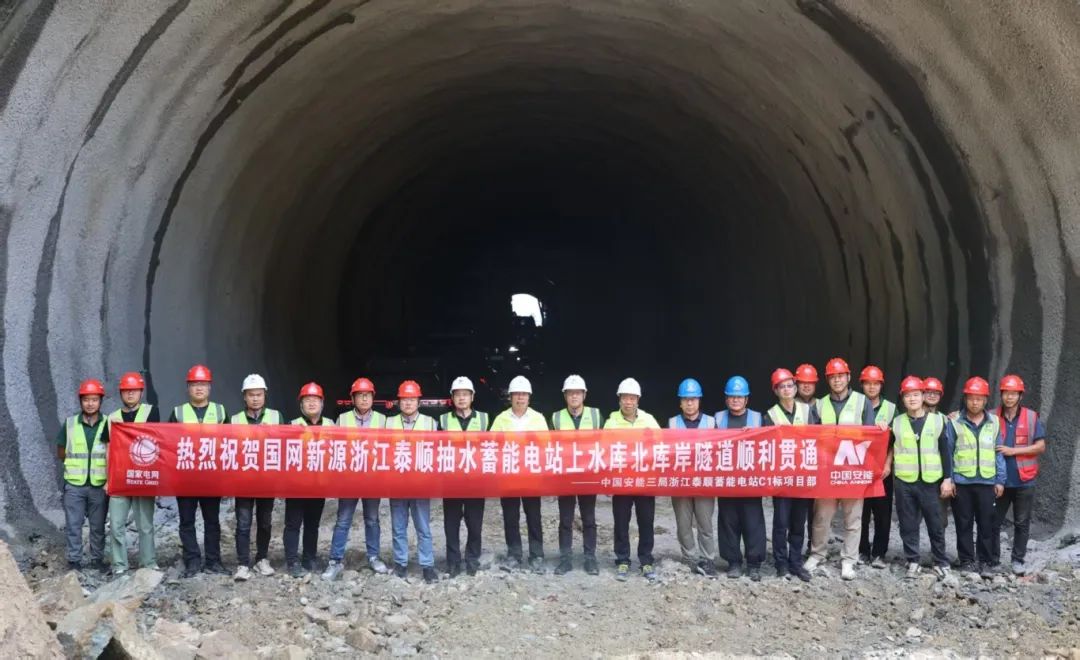

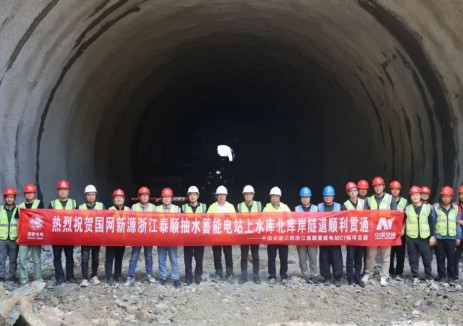

贯通合影
国网新源华东分公司泰顺电站水库工程上水库主要建筑物由大坝、环库公路、进出水口、库盆扩挖区等组成。其中大坝为混凝土面板堆石坝,坝顶高程611.00米,坝顶宽8.0米,坝顶长230.00米,最大坝高86.00米;环库公路全长3.158千米,其中隧道长795米/3座,南库岸隧道长318米,西库岸隧道208米,北库岸隧道269米。此次贯通的北库岸隧道,是场内水电三级公路的关键性节点工程。该隧道肩负着施工期物资高效转运及未来运营期内部车辆通行的双重使命。其中行车道限高4.5米,人行道限高2.5米,建筑限界宽度8.5米,主洞净空尺寸8.7米宽×6.1米高。
面对北隧道地质岩层破碎、环境湿热及安全风险高等严峻挑战,中国安能三局泰顺项目部严格遵循国网《有限空间作业安全指导手册》,构建完善安全生产责任体系,明确岗位职责,强化全员安全培训与交底。施工中,依托全站仪等精密测量设备,精准实施掌子面超欠挖监测。针对Ⅲ类围岩特性,采取“两班倒、一日两炮”作业模式,创下单日最大进尺9米、单月最大进尺196米的佳绩。通过依托对钻孔角度与深度的严格控制,显著提升光面爆破效果:残孔率达85%,线性平均超挖有效控制在0.15米以内,为后续衬砌施工创造了优良条件,有力保障了隧道整体进度与质量。

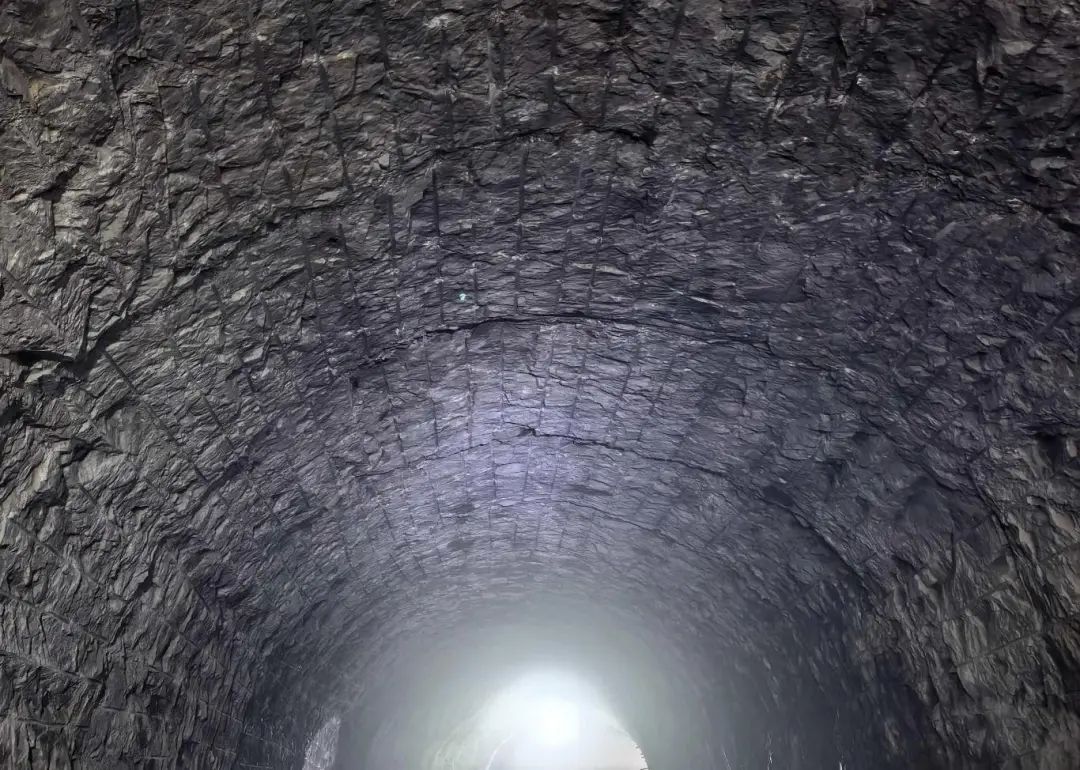

北库岸隧道光爆效果图
环库公路三条隧道的全线贯通,为上水库后续工程,特别是环库公路的整体开挖奠定了坚实基础。站在新的起点,中国安能三局泰顺项目部将继续以集团、工程局及分公司年度工作会议精神为行动指南,将大坝填筑作为核心任务,凝聚团结协作、坚韧不拔的团队力量。在后续建设中,持续严守安全红线,强化质量管控,科学优化施工组织与资源配置,全力以赴确保2025年各项关键节点目标如期达成,为工程局高质量发展注入强劲动力。
