8月29日,由中国安能二局承建的山东潍坊抽水蓄能电站迎来关键里程碑——首台机组发电机层混凝土浇筑圆满完成!这标志着1号机组主体结构混凝土浇筑任务圆满完成,为电站实现2026年10月前首台机组投产发电目标奠定了坚实基础,迈出了关键一步。

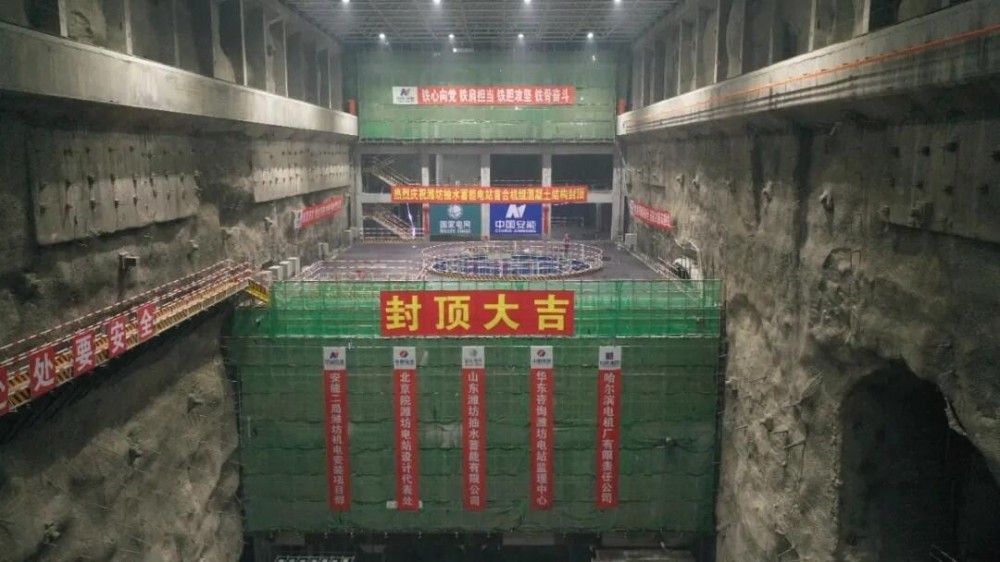

▲顺利封顶
“九层之台,起于累土。”1号机组厂房结构复杂,需自下而上浇筑23仓,依次完成尾水管层、蜗壳层、水轮机层、母线层和发电机层的机电预埋、钢筋安装、混凝土浇筑等工作。施工中面临着作业面受限、结构复杂,工序工种交织、上下立体交叉,蜗壳阴角区混凝土浇筑难度大及防上浮精度要求高等难点问题,极大考验项目部的组织管理与协调能力。

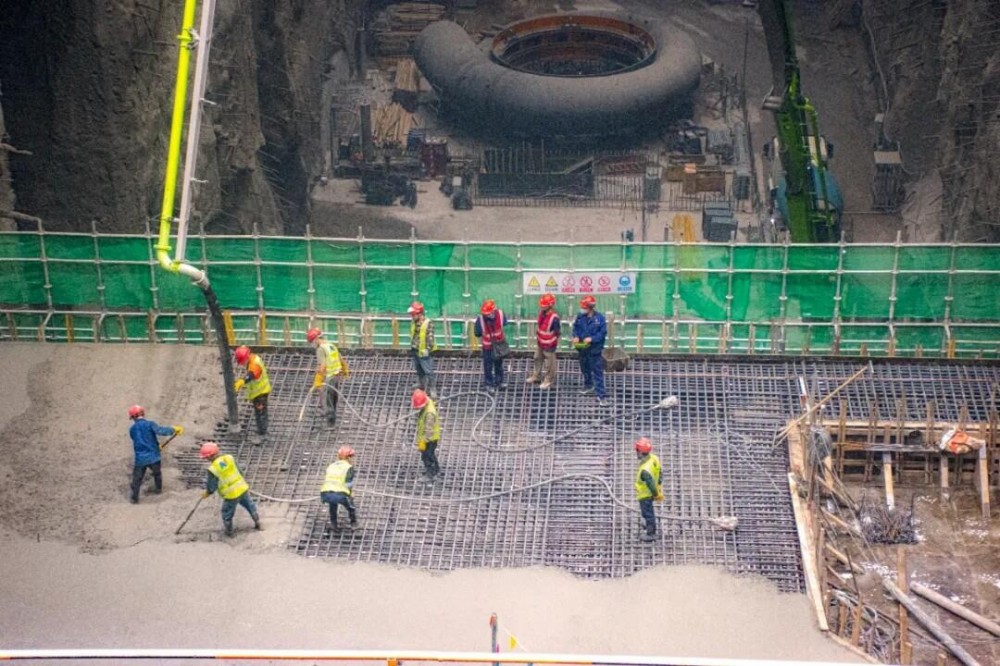

▲混凝土浇筑
面对工期紧、任务重、技术难度大的挑战,为保障首台机组混凝土施工安全、优质、按期完成,项目部通过每日召开现场协调会,动态优化施工工序与方案,以目标倒逼进度,确保月、周、日计划有效落地,最大限度减少工序转换和交叉作业对工期的影响。通过优先施工1-4号机排水廊道,为混凝土天泵进场作业创造了良好条件,显著提高了施工效率;春节前一周,全体作业人员持续奋战一线,高效完成一号机蜗壳支墩浇筑任务,并利用春节假期进行混凝土养护,为节后蜗壳吊装奠定基础,有效节约了整体工期;成立机组倒送电党员突击队,充分发挥党员干部模范带头作用,带领全体参建人员通力协作、攻坚克难,顺利完成预埋件安装、座环蜗壳及机坑里衬安装等关键任务,实现了土建施工与机电安装之间的有序衔接和协同推进。全体人员以只争朝夕的拼搏精神,仅用10个月10天时间便完成了1号机组封顶这一重大节点目标,跑出了项目建设的“加速度”。
▲合影留念
下一步,项目部将以此次封顶为契机,锚定首台机组投产发电目标不动摇,以更高标准推进机电设备精细安装,以更严要求筑牢质量安全铜墙铁壁,以更实举措优化施工流程提升效能。继续保持昂扬斗志,全力冲刺后续工程节点,确保如期并网发电,打造技术过硬的机电安装铁军。
