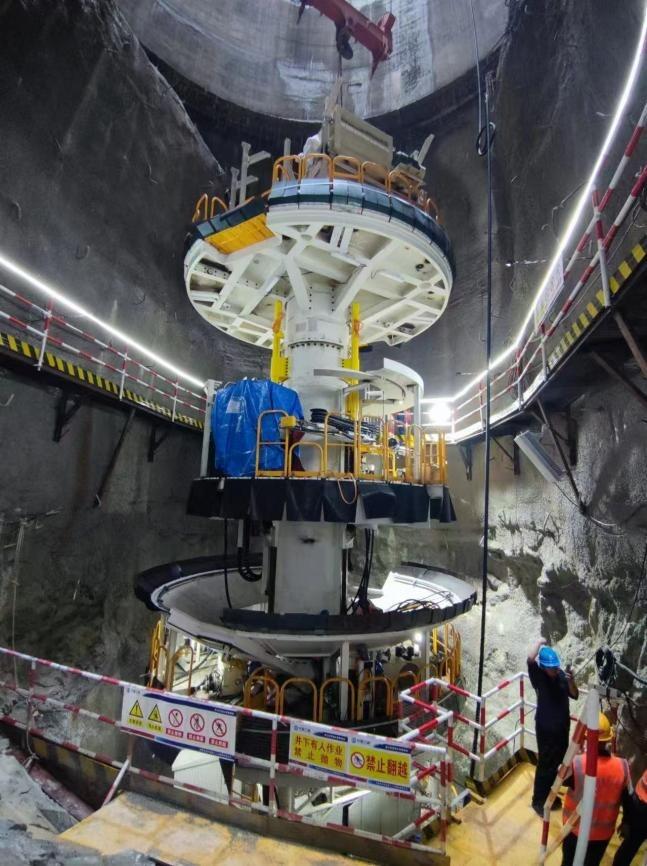

8月28日上午,“松阳号”竖井掘进机最后一层平台部件在高升门机牵引下,平稳精准地降落至预定基座,标志着重达482吨的竖井掘进机整机安装圆满完成,为松阳抽蓄600米级引水竖井的开挖施工奠定了基础。
引水系统采用二洞四机布置,立面采用一级竖井布置,竖井总高度637米,为目前国内抽蓄在建最深竖井;其中引水竖井高度540米,开挖直径6.9米,引水竖井上部错轴布置引水调压井高度97米,开挖直径15.6米。
引水竖井采用超高精度定向钻机+大井径反井钻机施工溜渣导井,采用自上而下导井下出渣法一次掘进成井,竖井掘进机高度集成开挖、支护于一体,竖井掘进机最大变径直径可达7.9米;引水调压井采用先导井后爆破扩挖施工工艺;竖井提升系统采用智能高升门机,起升高度650米,容绳量2600米,为国内首台套设备。

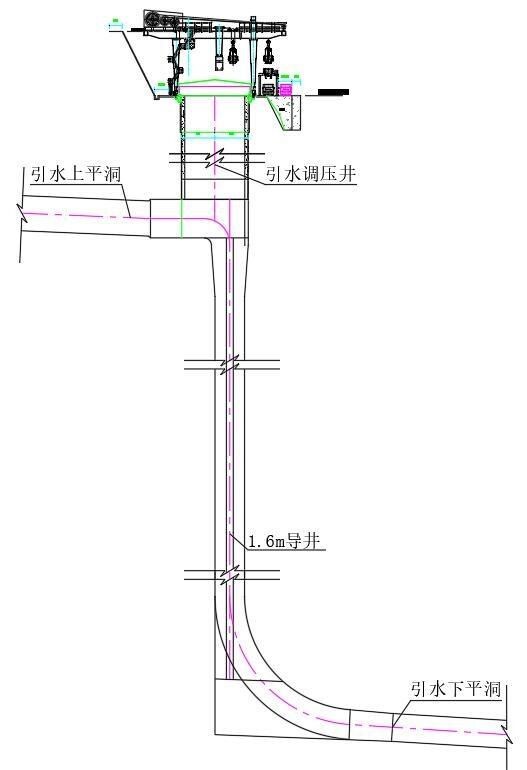

引水竖井结构示意图

7月6日,“松阳号”竖井掘进机的结构部件陆续进场、正式开展掘进机的安装工作;7月28日,掘进机的破岩核心部件---直径6.9米、重达54吨的滚刀刀盘在井下完成高精度对接。
炎炎夏日,工程师们挥汗如雨,竖井掘进机的主机平台及驱动系统框架于8月20日成型。
掘进机的液压管路、电气线路及控制系统的安装、对接与调试工作同样在紧锣密鼓地进行。
“松阳号”竖井掘进机的安装工作总计持续近1.5个月,在后续短暂的联调联试工作后正式始发。松阳抽水蓄能电站作为浙江省重点基础设施工程,建成后将优化区域能源布局、促进区域生态治理与绿色发展具有重大而深远的意义。
