10月5日,尚义抽水蓄能电站最后一台机组(4号)定子铁心磁化试验顺利完成。
自4月4日首台机组试验启动至今,仅用185 天, 4 台机组定子铁心磁化试验全部圆满完成,刷新了抽蓄电站同类工序建设效率,标志着尚义抽蓄电站所有机组定子核心部件质量验收全部通过,为后续机组总装及投产发电奠定了坚实基础。

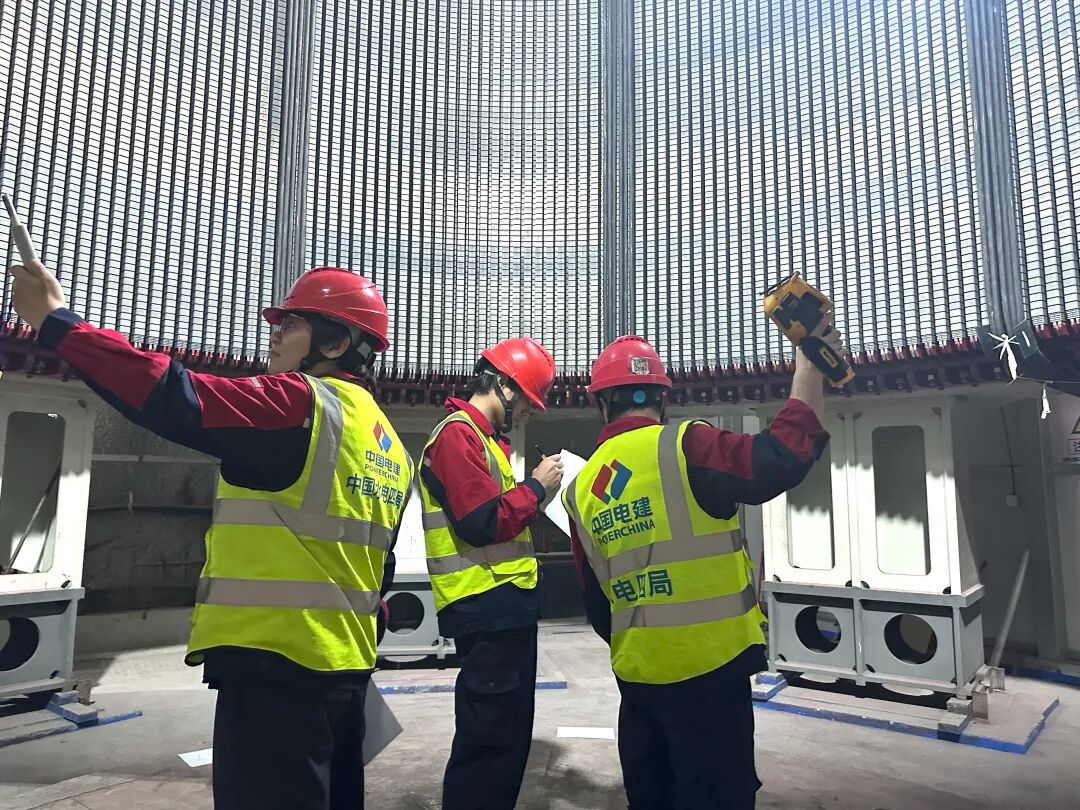

本次试验过程中定子铁心各部位最高温升9.6度,最大最小温差1.2度,铁心单位重量损耗1.257瓦/千克。4 台机组关键数据全部优于国标优良标准及设备厂家安装要求,尤其 4 号机组在单位铁损、温升控制上实现进一步优化,彰显了项目施工工艺的持续精进。
定子铁心磁化试验作为衡量机组核心部件安装质量的 “试金石”,对保障机组长期稳定运行至关重要。为确保试验一次性成功,项目部提前组建专项攻坚小组,严格落实全流程管控。试验现场,业主、监理及厂家组成联合监督组,对设备调试、线路连接、安全防护等环节进行全程核查,试验人员严格遵循标准化流程,密切监控试验过程中的振动与噪音情况,确保无异常隐患。
尚义抽水蓄能电站是国家可再生能源发展规划的重点项目,总装机容量140万千瓦,共安装4台35万千瓦可逆式水泵水轮机组。电站投运后,每年可节约标准煤约15万吨、减排二氧化碳约40万吨,对优化京津冀能源结构、保障电网稳定运行、促进新能源消纳具有重要作用。
下一步项目部将全力推进1号机轴线调整,2号机下机架安装,3号机转轮吊装等工作。
