云南能投子公司拟18.72亿元投建昆明安宁350MW压缩空气储能示范项目

日期:2025-10-17    来源:云南能投

国际储能网

2025
10/17
09:53
文章二维码

手机扫码看资讯

关键词: 云南能投 电网侧储能设施 压缩空气储能示范项目

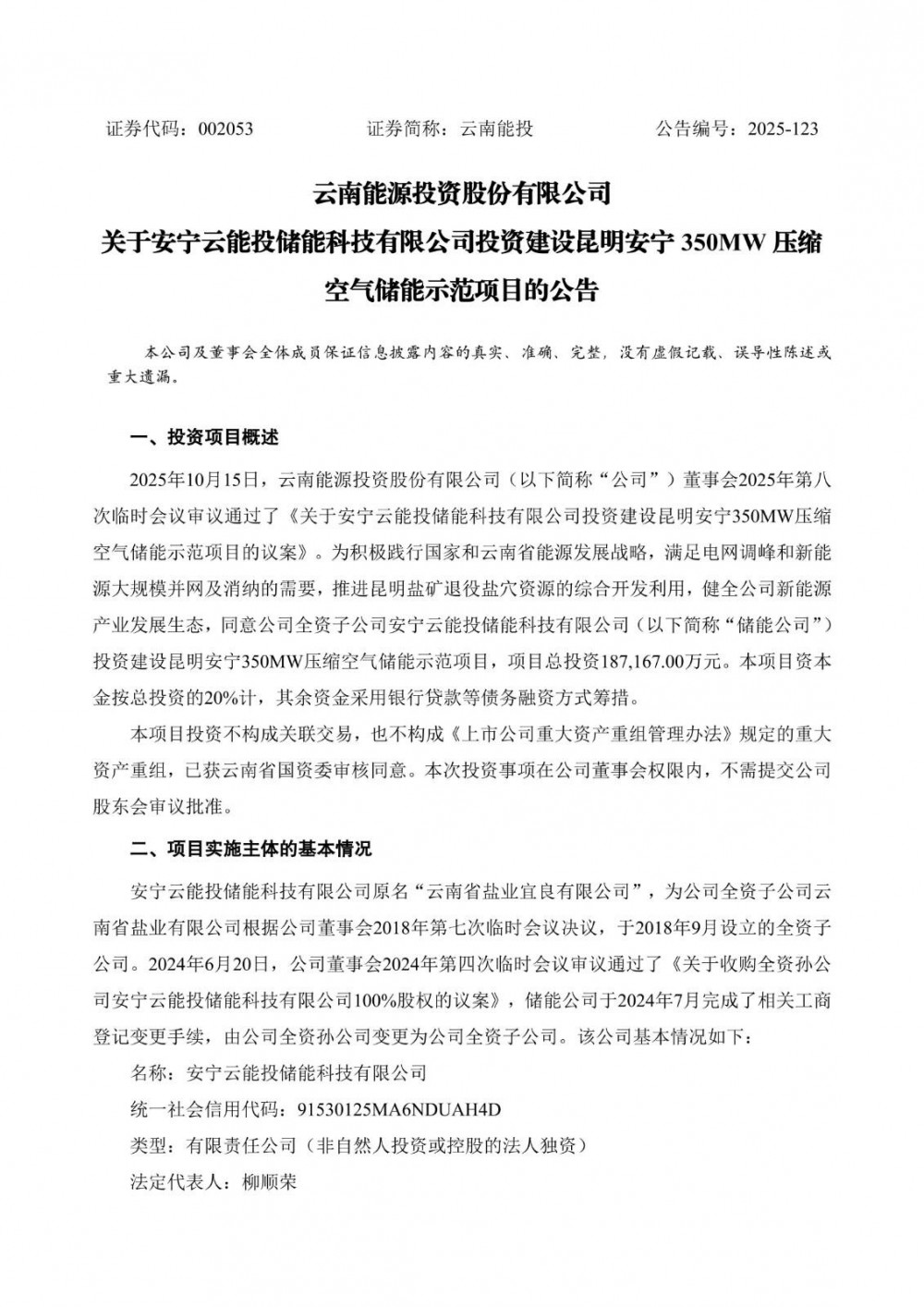

10月16日,云南能投发布公告称,公司董事会2025年第八次临时会议审议通过了《关于安宁云能投储能科技有限公司投资建设昆明安宁350MW压缩空气储能示范项目的议案》。为积极践行国家和云南省能源发展战略,满足电网调峰和新能源大规模并网及消纳的需要,推进昆明盐矿退役盐穴资源的综合开发利用,健全公司新能源产业发展生态,同意公司全资子公司安宁云能投储能科技有限公司投资建设昆明安宁350MW压缩空气储能示范项目,项目总投资187,167.00万元。本项目资本金按总投资的20%计,其余资金采用银行贷款等债务融资方式筹措。

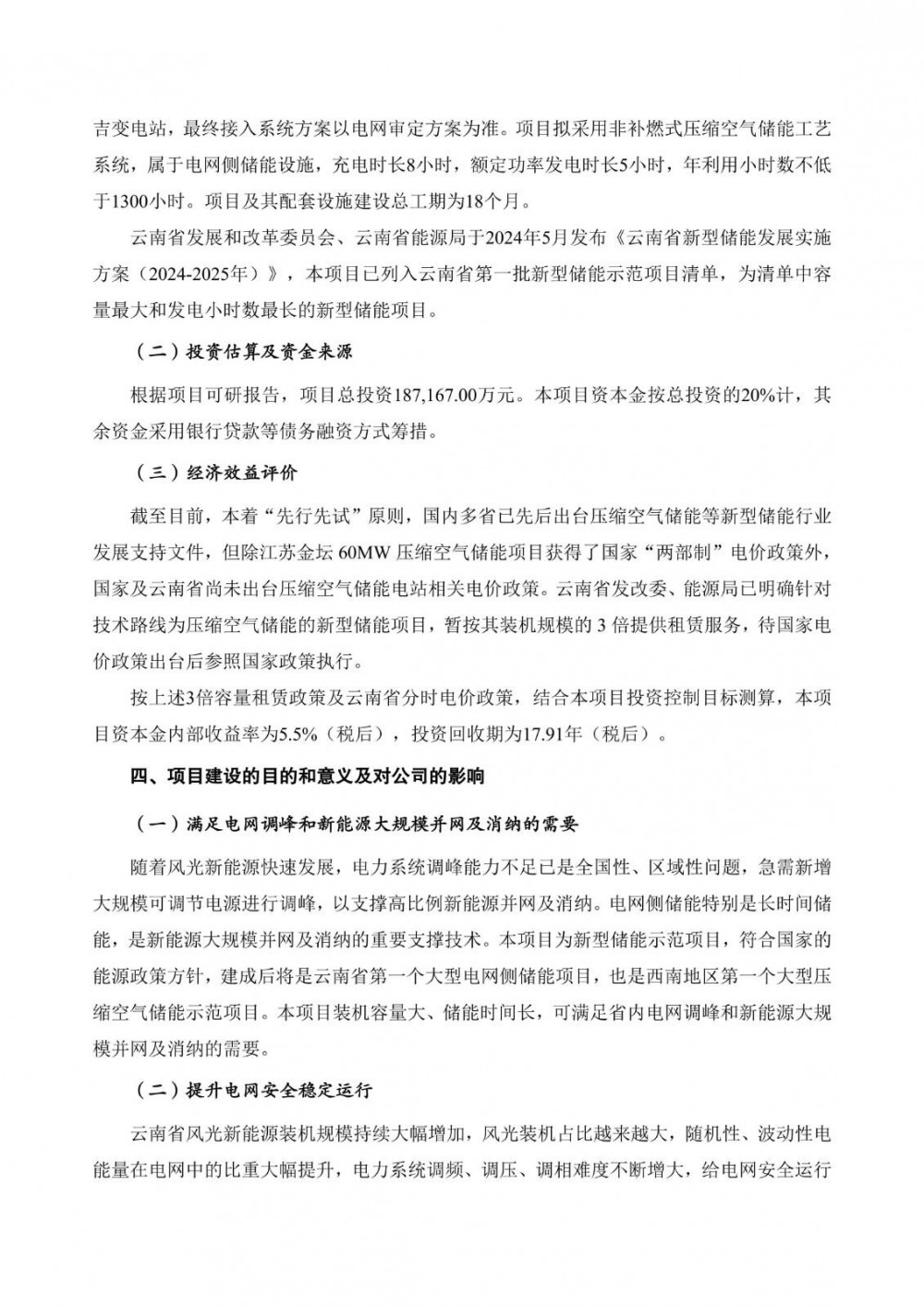

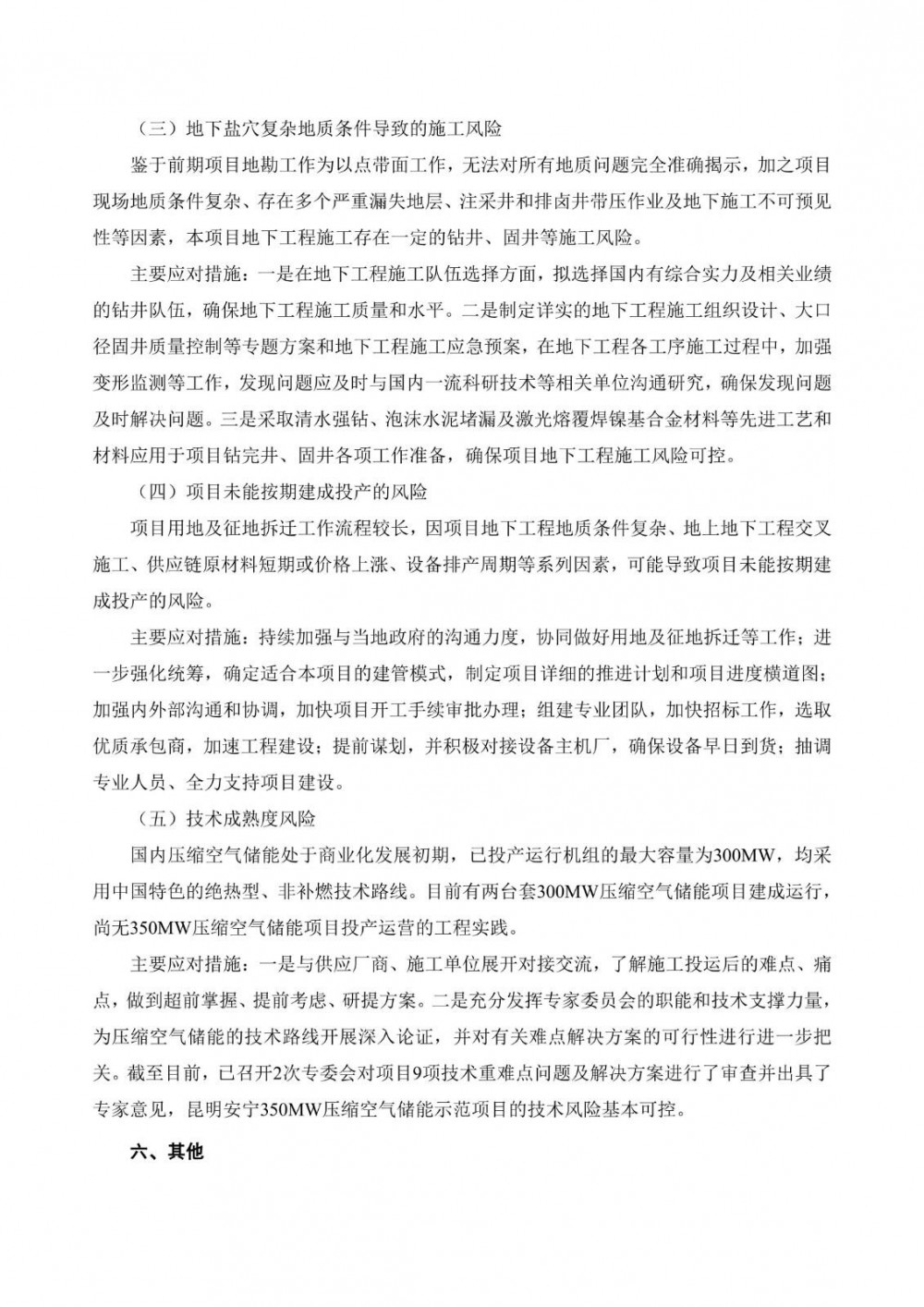

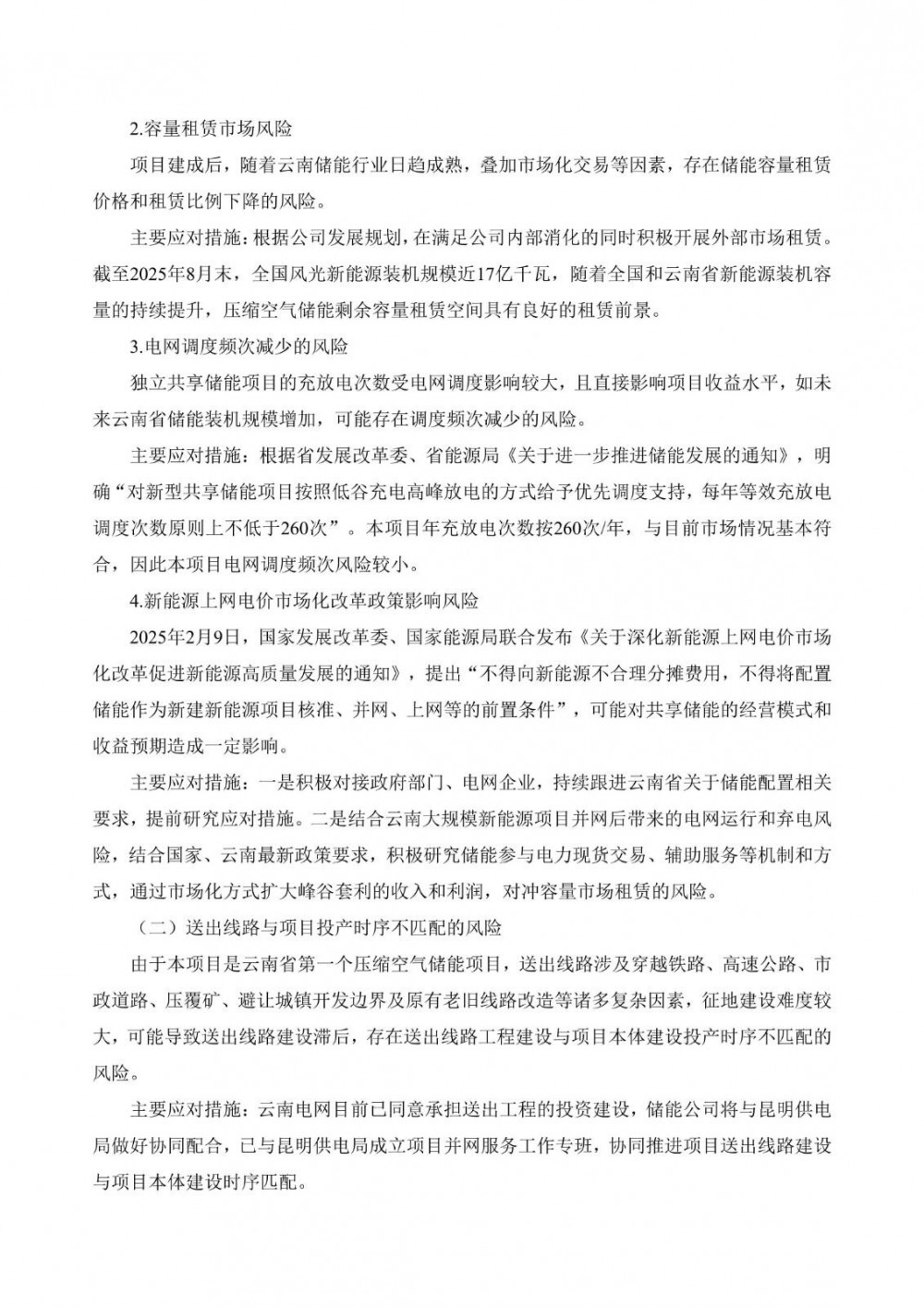

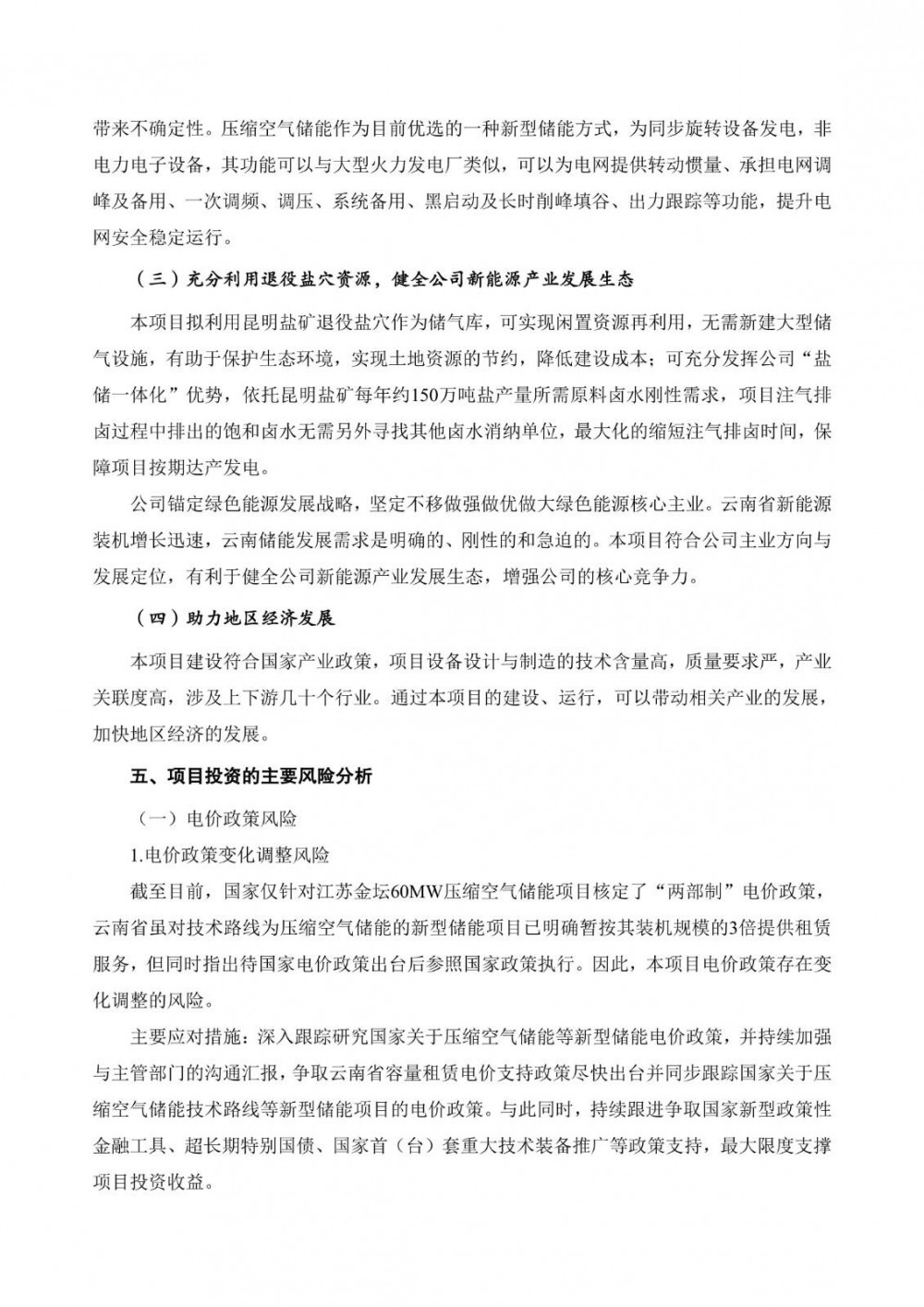

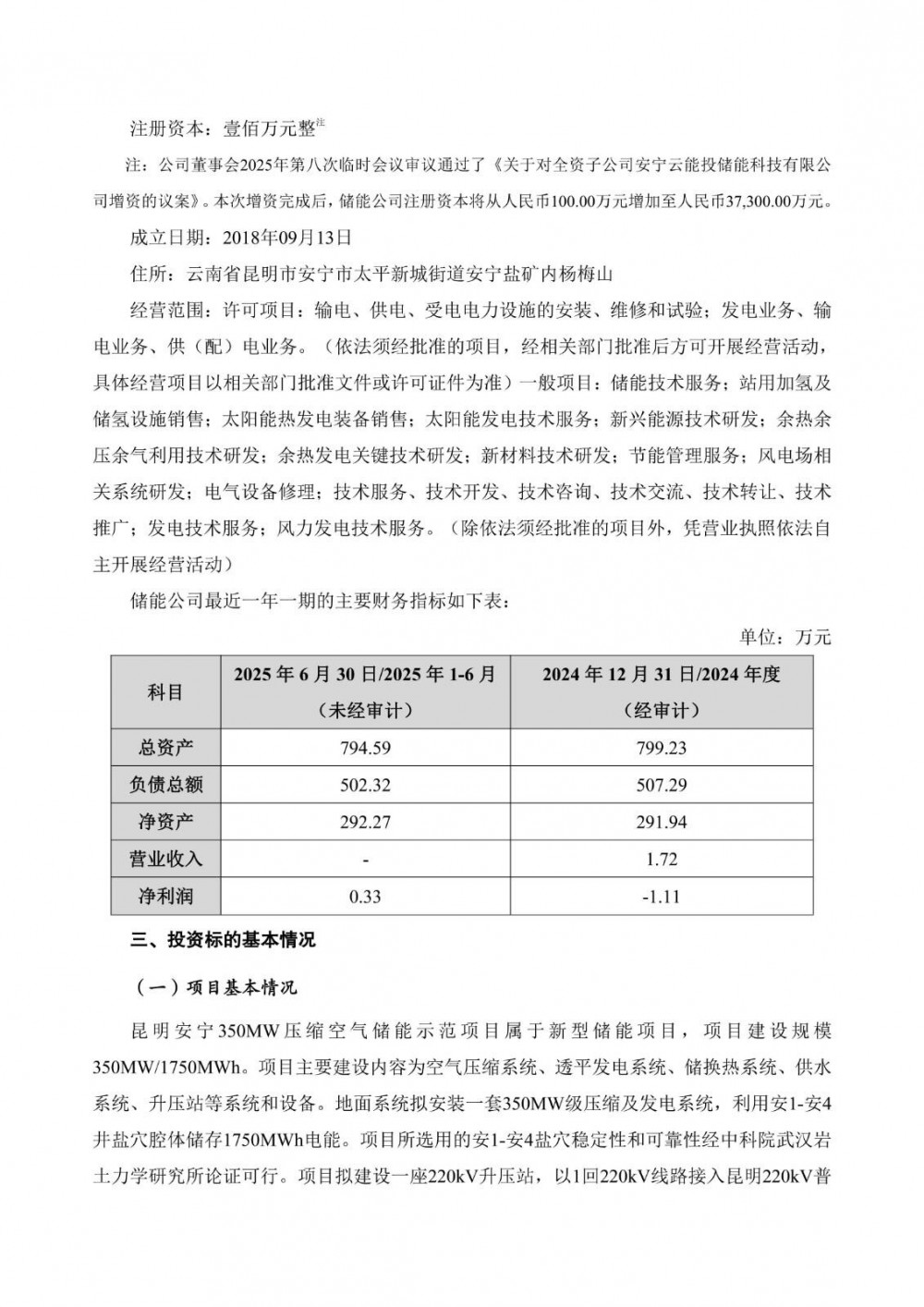

昆明安宁350MW压缩空气储能示范项目属于新型储能项目,项目建设规模350MW/1750MWh。项目主要建设内容为空气压缩系统、透平发电系统、储换热系统、供水系统、升压站等系统和设备。地面系统拟安装一套350MW级压缩及发电系统,利用安1-安4井盐穴腔体储存1750MWh电能。项目所选用的安1-安4盐穴稳定性和可靠性经中科院武汉岩土力学研究所论证可行。项目拟建设一座220kV升压站,以1回220kV线路接入昆明220kV普吉变电站,最终接入系统方案以电网审定方案为准。项目拟采用非补燃式压缩空气储能工艺系统,属于电网侧储能设施,充电时长8小时,额定功率发电时长5小时,年利用小时数不低于1300小时。项目及其配套设施建设总工期为18个月。

随着风光新能源快速发展,电力系统调峰能力不足已是全国性、区域性问题,急需新增大规模可调节电源进行调峰,以支撑高比例新能源并网及消纳。电网侧储能特别是长时间储能,是新能源大规模并网及消纳的重要支撑技术。本项目为新型储能示范项目,符合国家的能源政策方针,建成后将是云南省第一个大型电网侧储能项目,也是西南地区第一个大型压缩空气储能示范项目。本项目装机容量大、储能时间长,可满足省内电网调峰和新能源大规模并网及消纳的需要。

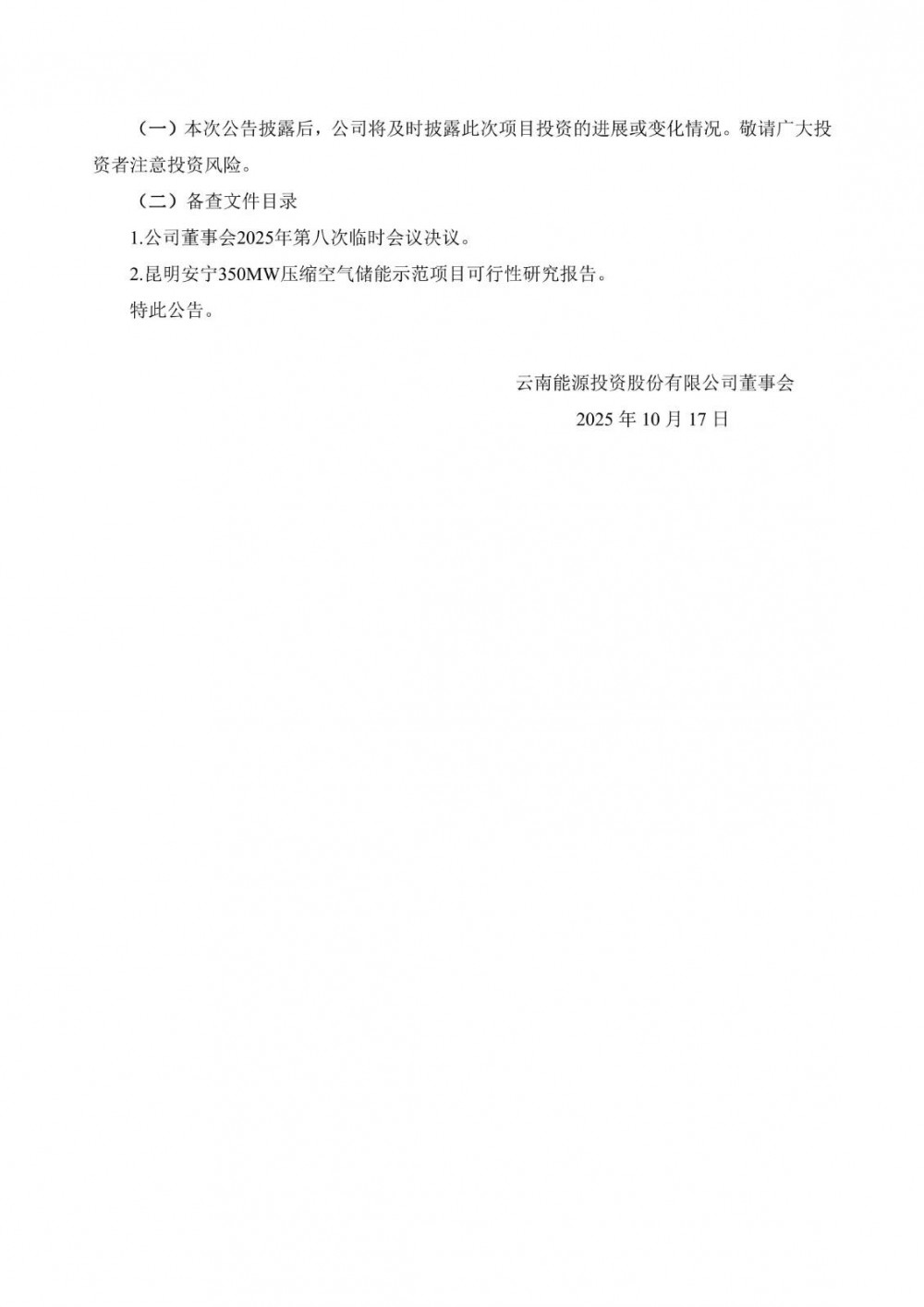

原公告如下:


返回 国际储能网 首页

能源资讯一手掌握,关注 "储能头条" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
