2025年10月17日,受广西壮族自治区能源局委托,水电水利规划设计总院在南宁市主持召开南宁抽水蓄能电站上水库工程蓄水验收会议。水电总院、广西壮族自治区能源局、水利厅、应急管理厅、林业局、生态移民发展中心、南宁市人民政府、武鸣区人民政府、可再生能源发电工程质量监督站、中国水利水电科学研究院、南网储能公司、南宁蓄能公司等近20家相关政府部门和单位共计70余名代表参会,水电总院水电院院长喻葭临主持会议。

△10月17日,南宁抽水蓄能电站上水库工程蓄水验收会议在广西南宁召开
验收委员会听取了工程建设、工程设计、工程蓄水阶段质量监督报告、工程蓄水安全鉴定报告、蓄水阶段建设征地移民安置专项验收的情况汇报,验收专家组组长程立汇报了专家组意见。经会议审议,形成了《南宁抽水蓄能电站上水库工程蓄水验收鉴定书》,各方一致认定:广西南宁抽水蓄能电站上水库工程2025年10月底可具备蓄水条件。
△会上,验收委员会听取了工程建设、工程设计、工程蓄水阶段质量监督报告、工程蓄水安全鉴定报告、蓄水阶段建设征地移民安置专项验收的情况汇报
广西壮族自治区能源局新能源处副处长董占飞代表能源局对各相关方在项目建设中付出的努力致以诚挚感谢与崇高敬意。他强调,建设单位须紧紧围绕电站全面投运的总体目标,严把工程安全质量关,助力广西高质量发展与现代化建设稳步推进。
南网储能公司基建部总经理余建生感谢与会各级政府部门和相关单位长期以来对南网储能绿色能源产业发展的支持。南网储能公司将依托抽水蓄能领域专业优势,扎实推进南宁抽水蓄能电站工程,确保建设任务安全高效完成,为广西能源结构优化与绿色低碳转型注入持续动力。
验收委员会主任、水电水利规划设计总院水电院院长喻葭临指出,目前,我国抽水蓄能产业在装机规模、建设速度和技术水平等方面均跻身世界前列。抽水蓄能电站作为推动能源结构转型的关键基础设施,对服务国家高质量发展具有战略意义。南宁抽水蓄能电站作为广西首座抽水蓄能电站,建成后将显著增强区域电网调节能力,有效促进清洁能源消纳,为广西能源低碳化发展提供坚实支撑。
据悉,南宁抽水蓄能电站作为广西首座抽水蓄能电站,自2022年7月主体工程正式开工以来,整体建设进展顺利,推进速度位居全国“十四五”期间核准抽蓄项目前列。此前,为确保上水库蓄水工作安全、有序开展,已系统完成库底清理、征地移民、环境保护、水土保持、安全鉴定、质量监督、技术预验收等多项关键前置工作。
2025年9月12日至15日,中国水利水电科学研究院蓄水安全鉴定专家组开展了南宁抽水蓄能电站上水库蓄水阶段安全鉴定。鉴定专家组实地检查了工程现场,听取了参建单位对工程建设情况的汇报,并审阅了相关报告与资料。充分肯定了南宁抽蓄项目各参建单位的相关工作成效,对南宁抽蓄电站进行了客观和公正的评价并提出意见和建议,形成了上水库蓄水阶段专项安全鉴定初步报告。

△9月12日至15日,中国水利水电科学研究院蓄水安全鉴定专家组开展了南宁抽水蓄能电站上水库蓄水阶段安全鉴定
2025年9月18日至22日,可再生能源质监站对南宁抽水蓄能电站开展了上水库工程蓄水阶段质量监督检查。检查组重点检查了面板堆石坝趾板、面板、坝后量水堰、进出水口及闸门、启闭机,以及3号施工支洞堵头、主厂房等关键部位,研阅了参建单位自查报告并抽查了相关工程档案资料。根据检查结果,检查组现场出具了《质量监督检查整改意见书》。南宁蓄能发电有限公司随即组织各参建单位开展整改,并由可再生能源质监站对整改情况逐条进行了审核。可再生能源质监站一致认为南宁抽水蓄能电站上水库工程下闸蓄水组织准备、技术准备及现场准备工作基本就绪,同意南宁抽水蓄能电站上水库工程蓄水验收。

△9月18日至22日,可再生能源质监站对南宁抽水蓄能电站开展了上水库工程蓄水阶段质量监督检查

△会上,南网储能公司南宁抽蓄业主项目部负责人作汇报
2025年9月25日至28日,水电水利规划设计总院组织验收专家组开展了验收现场检查和技术预验收活动。期间,验收专家组检查了工程现场,工程建设、设计、监理、施工单位的汇报,并就工程建设情况、下闸蓄水措施、防洪度汛方案等有关问题进行了讨论和研究,在查阅验收资料的基础上,对工程蓄水条件进行了评审,形成了专家组意见。在此基础之上,2025年10月14日至16日,水电总院组织对南宁抽蓄电站上水库蓄水进一步开展了专家组活动。专家组根据检查情况对工程质量管理、上水库工程实体质量及蓄水准备工作等方面进行了评价,形成了上水库蓄水技术预验收意见。

△9月25日至28日,水电水利规划设计总院组织验收专家组开展了验收现场检查和技术预验收活动

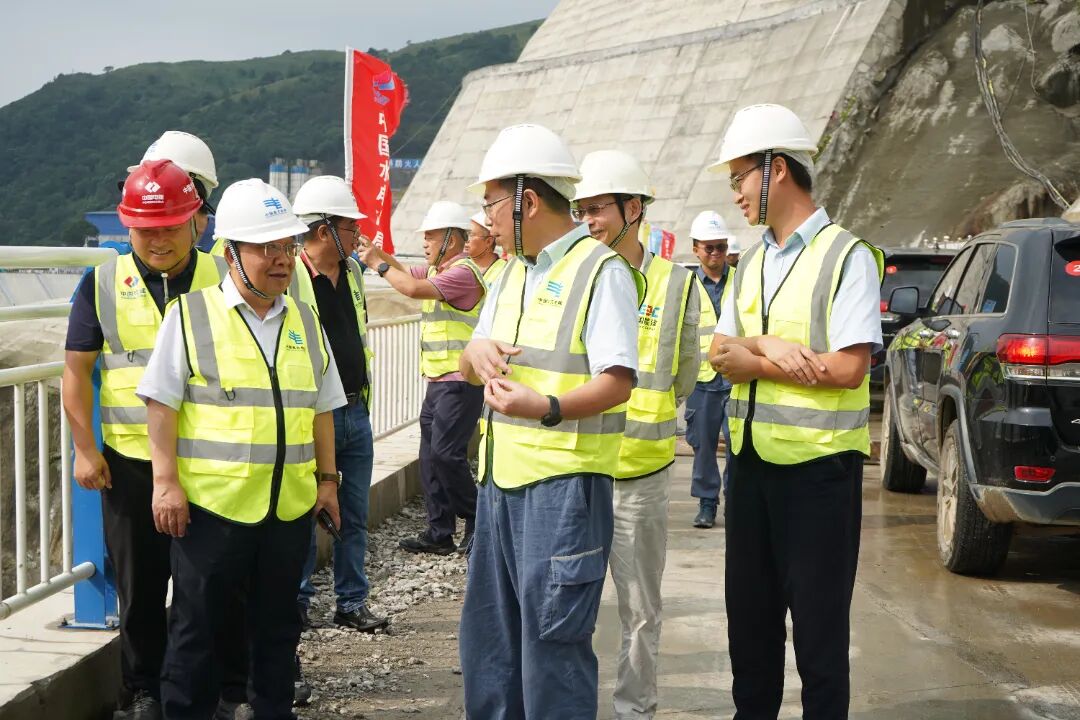

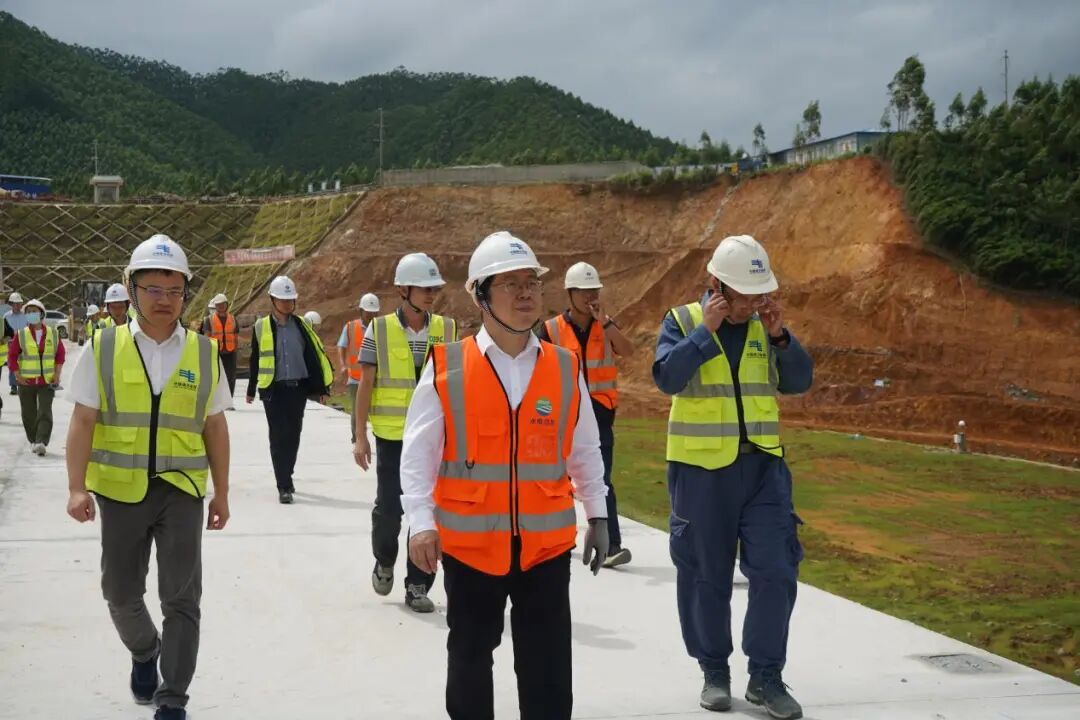

△专家组到上水库工程现场开展实地考察
本次上水库工程蓄水验收顺利通过是继今年下水库成功实现下闸蓄水,引水、尾水水道系统一次充水成功后,广西南宁抽水蓄能电站建设进程中的又一重要里程碑。至此,广西南宁抽水蓄能电站上、下水库两大关键枢纽已全面具备蓄水条件,标志着电站主体土建工程已全面完成,为实现今年年底全部机组投产目标奠定了坚实基础。后续,南宁抽水蓄能电站将根据指令,科学有序推进上水库首次蓄水工作,并同步推进机组安装与调试等关键工序。南网储能公司南宁抽蓄业主项目部将继续紧扣2025年12月底全部机组投产发电的总目标,协同各参建单位稳步推进后续工程建设,全力打造技术先进、运行可靠、管理规范的抽水蓄能精品工程,为区域能源结构优化和绿色低碳发展提供坚实支撑。

△南宁抽水蓄能电站上水库航拍图

△南宁抽水蓄能电站下水库航拍图
