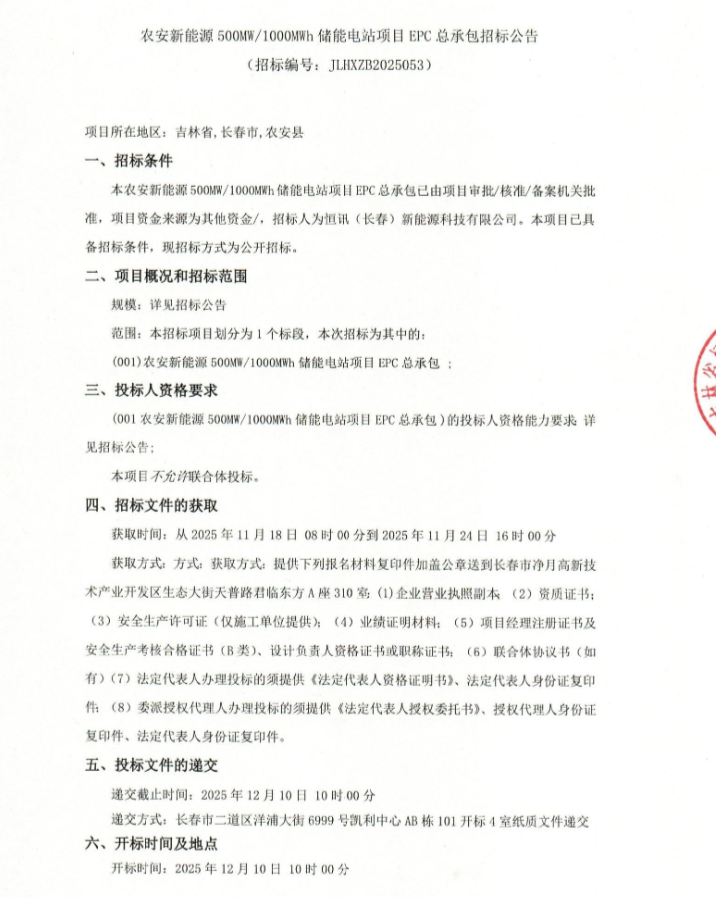

储能头条获悉,11月17日,农安新能源500MW/1000MWh储能电站项目EPC总承包招标公告发布。

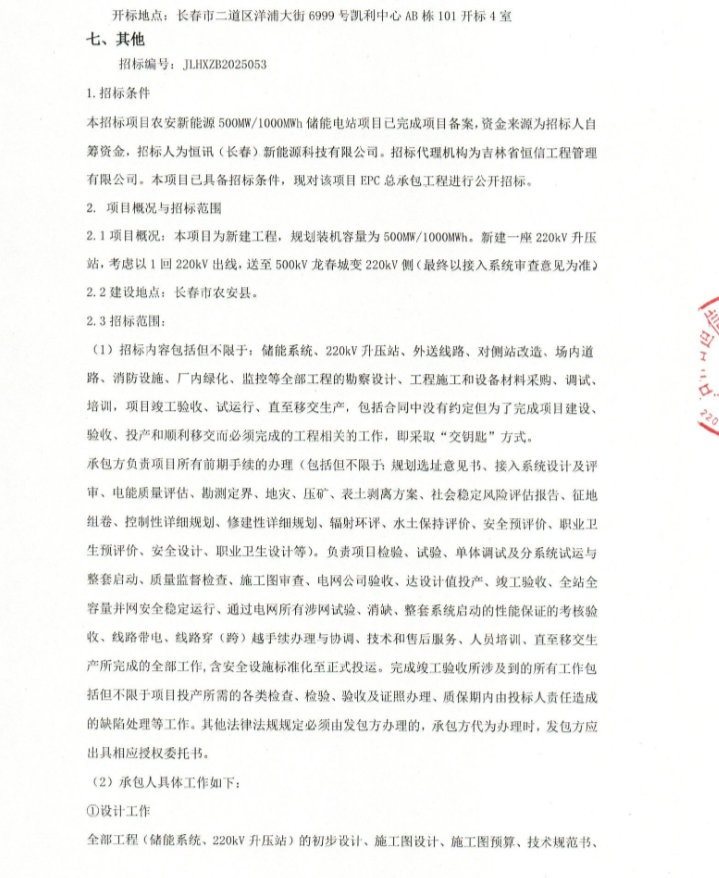

据招标公告显示,该项目为新建工程,规划装机容量为500MW/1000MWh。新建一座220kV升压站,考虑以1回220kV出线,送至500kV龙春城变220kV侧(最终以接入系统审查意见为准)2.2建设地点:长春市农安县。

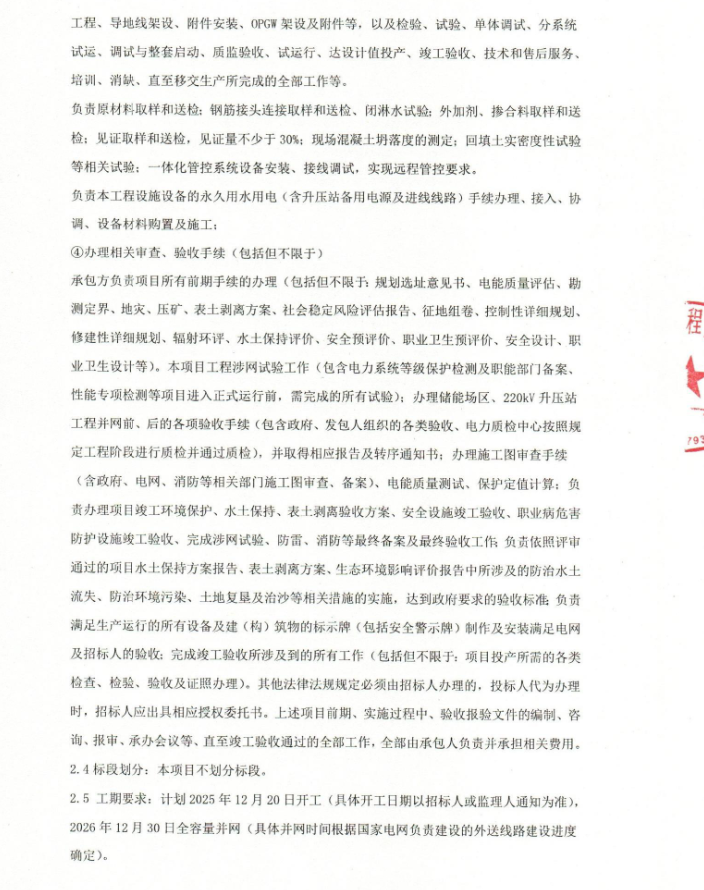

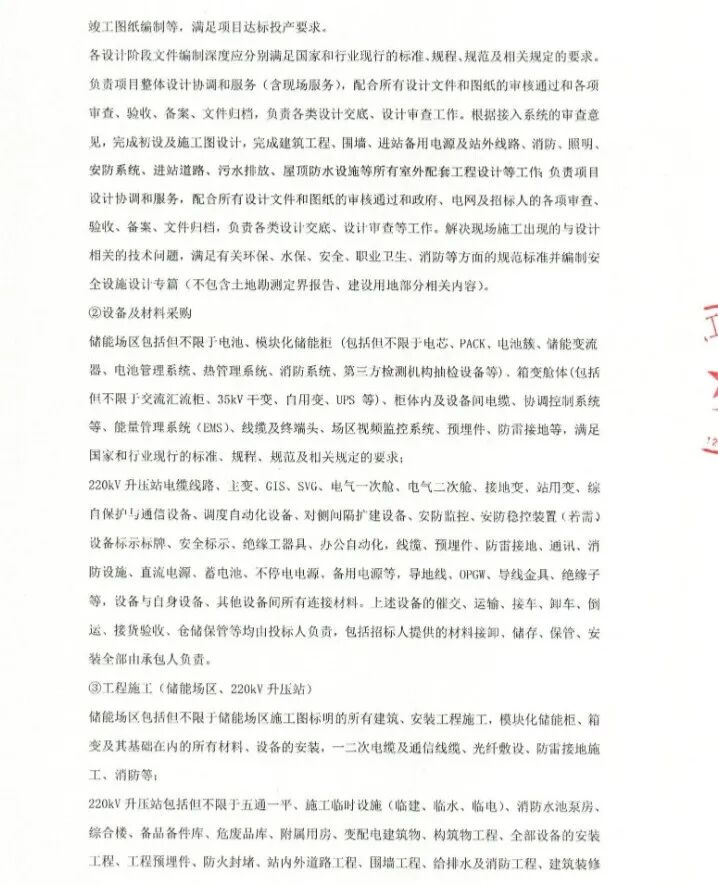

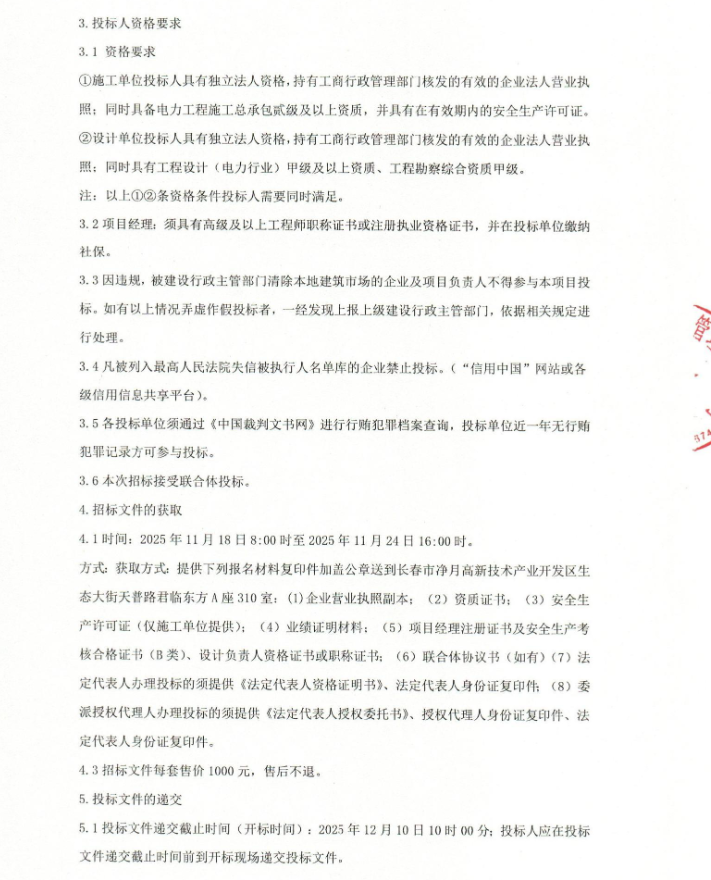

招标内容包括但不限于:储能系统、220kV升压站、外送线路、对侧站改造、场内道路、消防设施、厂内绿化、监控等全部工程的勘察设计、工程施工和设备材料采购、调试、培训,项目竣工验收、试运行、直至移交生产,包括合同中没有约定但为了完成项目建设、验收、投产和顺利移交而必须完成的工程相关的工作,即采取“交钥匙”方式。

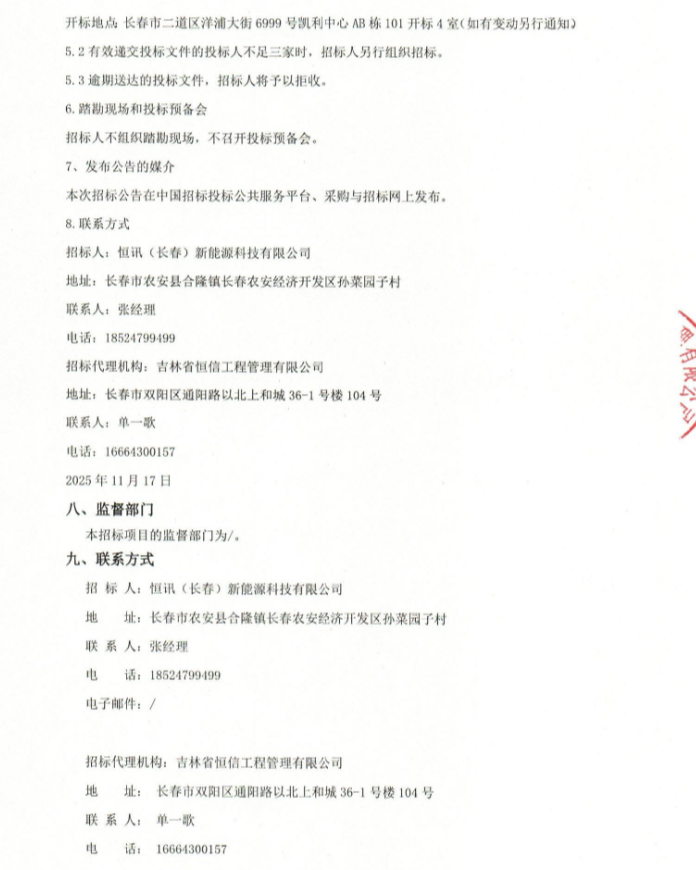

工期要求:计划2025年12月20日开工(具体开工日期以招标人或监理人通知为准),2026年12月30日全容量并网(具体并网时间根据国家电网负责建设的外送线路建设进度确定)。
本次招标接受联合体投标。
