广东肇庆抽水蓄能电站首台机组转轮吊装就位

日期:2025-11-25    来源:四局机电  作者:焦小龙 雷少东

国际储能网

2025
11/25
09:06
文章二维码

手机扫码看资讯

关键词: 抽水蓄能电站 新能源产业 中国电建

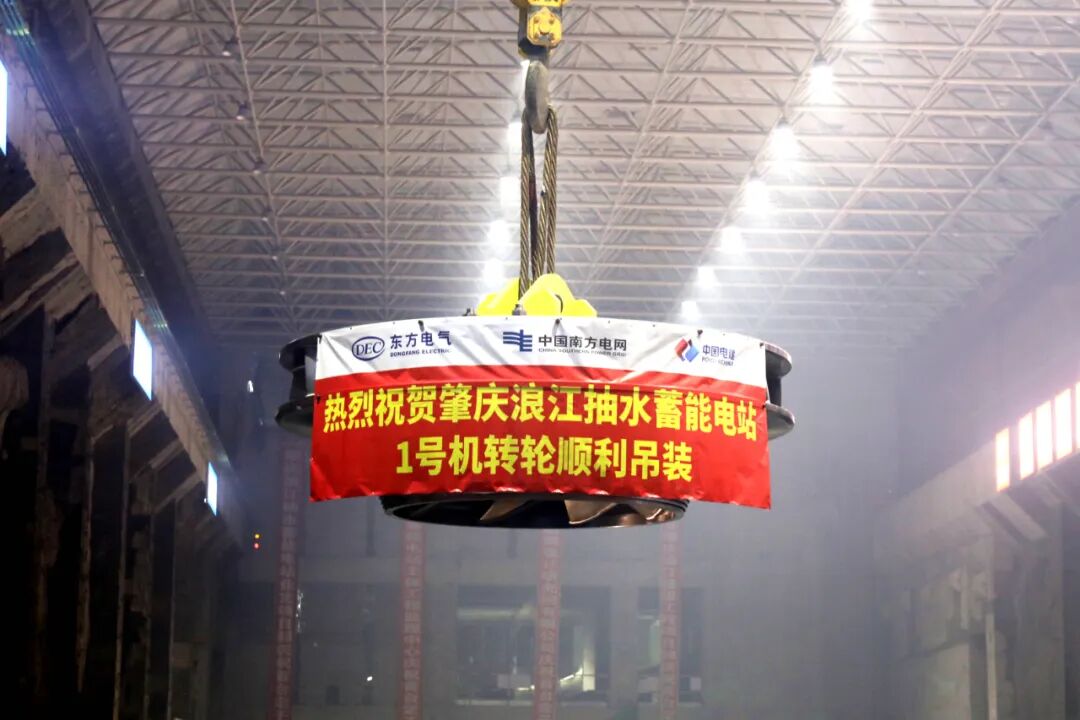

11月24日,广东肇庆浪江抽水蓄能电站首台机组(1号)转轮安全、精准、平稳吊装就位,为首台机组后期转子吊装和按期投产发电奠定了坚实基础。

转轮是实现水能与机械能转换的核心部件,其安装质量直接关系到机组未来运行的稳定性、效率和寿命。本次吊装的1号机组转轮体型硕大、制造精密,其直径4.12米,高1.38米,重29.47吨。

吊装作业前,项目部周密部署,提前报审吊装方案,组织了详尽的安全技术交底,各岗位人员分工明确,协同配合,对桥式起重机、底环过流面、转轮本体、转轮吊具进行了联合检查。吊装过程中,转轮在桥机的牵引下缓缓升起、平稳平移,与底环止漏环精准对接,展现了项目团队精湛的安装技艺和卓越的管理水平。

广东肇庆浪江抽水蓄能电站是粤港澳大湾区首个变速抽水蓄能电站,是“十四五”期间国家重点实施项目。电站安装3台单机容量30万千瓦的定速可逆式水泵水轮机/发电电动机和1台单机容量30万千瓦的变速可逆式水泵水轮机/发电电动机组,总装机容量为120万千瓦。

下一步,项目部将有序推进1号机组机架、转子吊装、机组总装,2号机组球阀、定子组装,4号转子、定子组装等工作,全力以赴确保首台机组按期投产发电。
