华安抽水蓄能电站两条关键通道提前通车

日期:2025-11-27    来源:中国水电十六局

国际储能网

2025
11/27
11:50
文章二维码

手机扫码看资讯

关键词: 抽水蓄能电站 新能源产业 中国电建

11月24日,由水电十六局承建的华安抽水蓄能电站项目实现重要节点突破,通风兼安全洞路面与进场公路B段提前具备通车条件,为后续下水库及地下厂房等主体工程顺利推进奠定坚实基础。

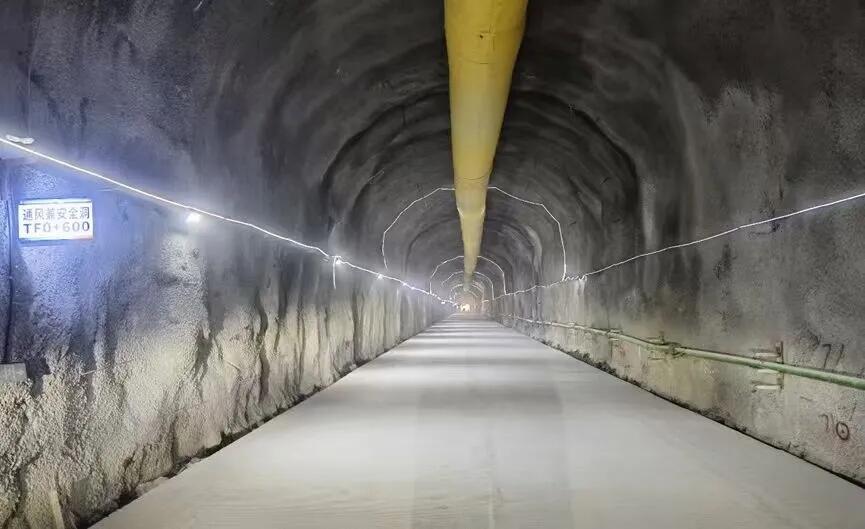

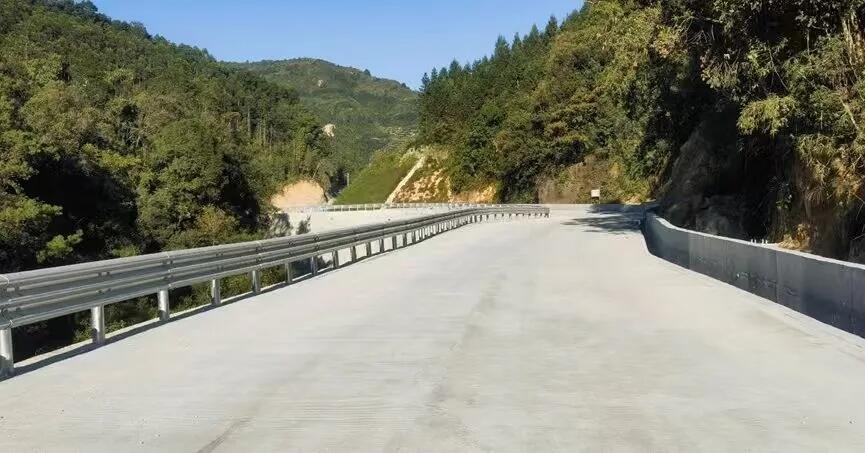

作为项目“咽喉”要道,通风兼安全洞路面全长约1.97公里,宽度为4.85米至6.1米;进场公路B段全长约1.8公里,路面宽6.5米,路基宽7.5米,二者均为水泥混凝土路面。这两条通道是连接地下厂房施工区与下水库的必经之路,其提前通车对主体工程全面开工具有重要意义。

施工期间,项目团队克服了雨季汛期、有效施工期短、征地分段移交等多重困难,通过优化施工组织、加强资源配置、推进多作业面同步施工等措施,最终实现进场公路B段提前22天、通风兼安全洞路面提前6天具备通车条件,展现了高效履约与攻坚能力。

下一步,项目团队将以此次节点完成为契机,持续保持攻坚态势,全力冲刺年度建设目标。
