河北尚义抽水蓄能电站全部机组定子吊装就位

日期:2025-11-29    来源:中国电建

国际储能网

2025
11/29
22:27
文章二维码

手机扫码看资讯

关键词: 抽水蓄能 储能项目 尚义抽水蓄能

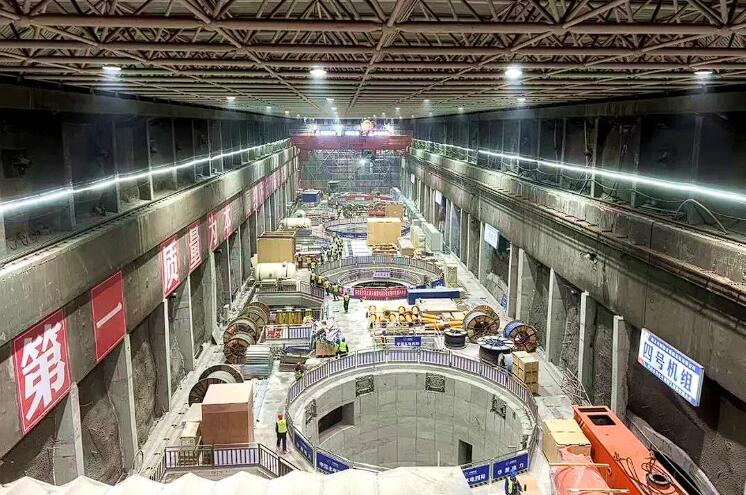

11月26日,水电四局总承包建设的河北尚义抽水蓄能电站4号机组定子精准吊入机坑就位,标志着电站4台机组定子全部吊装完成,较计划工期提前76天。

作为发电电动机组的核心部件,定子具有外形尺寸大、吊装重量大、技术精度高等特点,其安装质量直接关乎机组未来长期运行的稳定性与能效。本次吊装的4号机组定子外径约为6.8米,由10万余张0.5毫米厚的硅钢片叠装而成,总重量约为420吨。吊装作业中,尚义项目部科学筹划、周密部署,各作业班组紧密协同、精准配合,确保了整个吊装过程安全、平稳、有序,一次性精准就位。经精密检测,4号机组定子铁心圆柱度达到0.22毫米,优于设计标准和规范要求,达到了行业内领先水准。

据介绍,自机组定子吊装任务启动以来,项目团队在短短180天内,连续高效、优质地完成了全部4台大型定子的吊装任务——5月31日,1号机组定子吊装;6月27日2号机组定子吊装;8月19日3号机组定子吊装;11月26日,4号机组定子吊装。创造了同类型抽水蓄能电站建设的行业新纪录,充分彰显了“四局机电”团队集专业工艺、高效速度与卓越品质于一身的硬核实力。

河北尚义抽水蓄能电站是国家可再生能源发展规划的重点项目,共安装4台35万千瓦可逆式水泵水轮机组,总装机容量140万千瓦,电站投运后,每年可节约标准煤约15万吨、减排二氧化碳约40万吨,对优化京津冀能源结构、保障电网稳定运行、促进新能源消纳具有重要作用。
