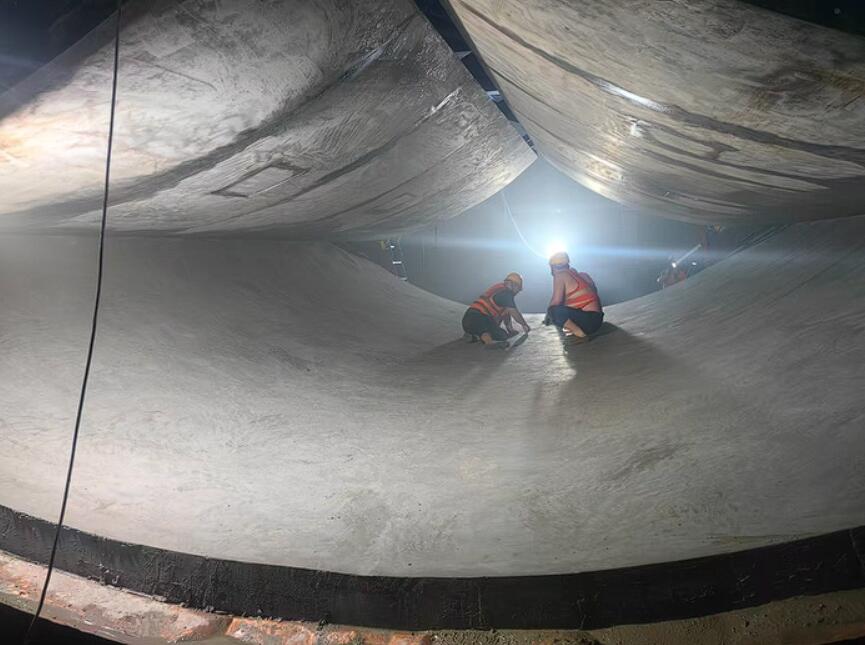

11月26日,广东电白抽水蓄能电站尾水隧洞衬砌混凝土首仓浇筑顺利完成,标志着项目输水系统施工从开挖阶段转入混凝土施工阶段。

该尾水隧洞开挖断面呈马蹄形,底宽7米,开挖直径10.5米,衬砌混凝土总长968.98米,衬砌后净空内径9.5米。项目采用全圆针梁台车全断面浇筑工艺,具备一次性全断面成型、衬砌精度高、施工效率突出的优势。尾水衬砌混凝土按6至9米分仓共110仓,首仓施工践行智能化、精细化管控要求,为后续施工提供技术样板。

施工团队秉持“精雕细琢、精益求精”理念,24小时坚守施工一线,以“时时放心不下”的责任意识全程盯控,筑牢质量防线。
